Una ruta menos evidente se convirtió en la mejor elección para el transporte de carga pesada hasta San Antonio, donde once motores gigantes necesitaban llegar completos para una obra de energía de 200 MW

El camino más corto parecía la elección obvia, pero una operación en Colombia mostró que, en el transporte de carga pesada, la menor distancia puede ser el mayor problema. Se llevaron once motores de 287 toneladas hasta San Antonio para abastecer una planta de 200 MW de Celsia.

La operación involucró puerto, carretera, puentes frágiles, curvas cerradas, cables bajos y poco espacio dentro del sitio. Cada decisión necesitaba evitar retrasos, daños a la infraestructura y montaje extra en el lugar de la obra.

La información fue divulgada por Mammoet, empresa de transporte pesado. La operación refuerza una idea simple: en grandes obras de energía, la logística puede definir si el proyecto avanza a tiempo o se detiene antes incluso de la instalación de los equipos.

Por qué la ruta más corta no era la mejor para llevar motores de 287 toneladas

La elección de la ruta no comenzó con la pregunta más simple. No bastaba con saber cuál camino era más corto. El punto decisivo era descubrir qué trayecto podría recibir motores de 287 toneladas sin comprometer puentes, carreteras y áreas urbanas.

Ver el video
Video de YouTube

Los puertos de Cartagena y Barranquilla eran opciones naturales para este tipo de operación. Aun así, la elección por Cartagena añadiría 100 km al desplazamiento y pondría la carga frente a más restricciones en el camino.

Por eso, el puerto público de Compas, en Tolu, entró como alternativa. El lugar estaba más cerca de la obra, aunque era más asociado al movimiento de barcos de carbón que a la recepción de cargas pesadas.

La decisión cambió el diseño de la operación. El objetivo era llevar los motores completos hasta San Antonio, sin desmontaje y sin crear una nueva etapa de montaje dentro del sitio.

Cómo se transporta una carga de 287 toneladas sin convertir la obra en un rompecabezas

Transportar un motor de este tamaño exige más que potencia en el camión. La carga necesita estudio de ruta, evaluación de suelo, análisis de puente, verificación de curvas y apoyo de equipos a lo largo del trayecto.

Los once motores llegaron de Europa en un único barco. Después, fueron transferidos por grúa a camiones convencionales de plataforma con 20 líneas de eje y llevados hasta un área de espera dentro del puerto.

A partir de allí, los motores siguieron por carretera en convoyes de tres. Esta organización ayudó a controlar mejor el desplazamiento en tramos con poco espacio y mayor riesgo.

La gran ventaja era mantener los motores completos. Desmontar las piezas podría parecer más sencillo para la carretera, pero crearía otro problema al llegar, con más tiempo, más personas, más recursos y más costo para montar todo de nuevo.

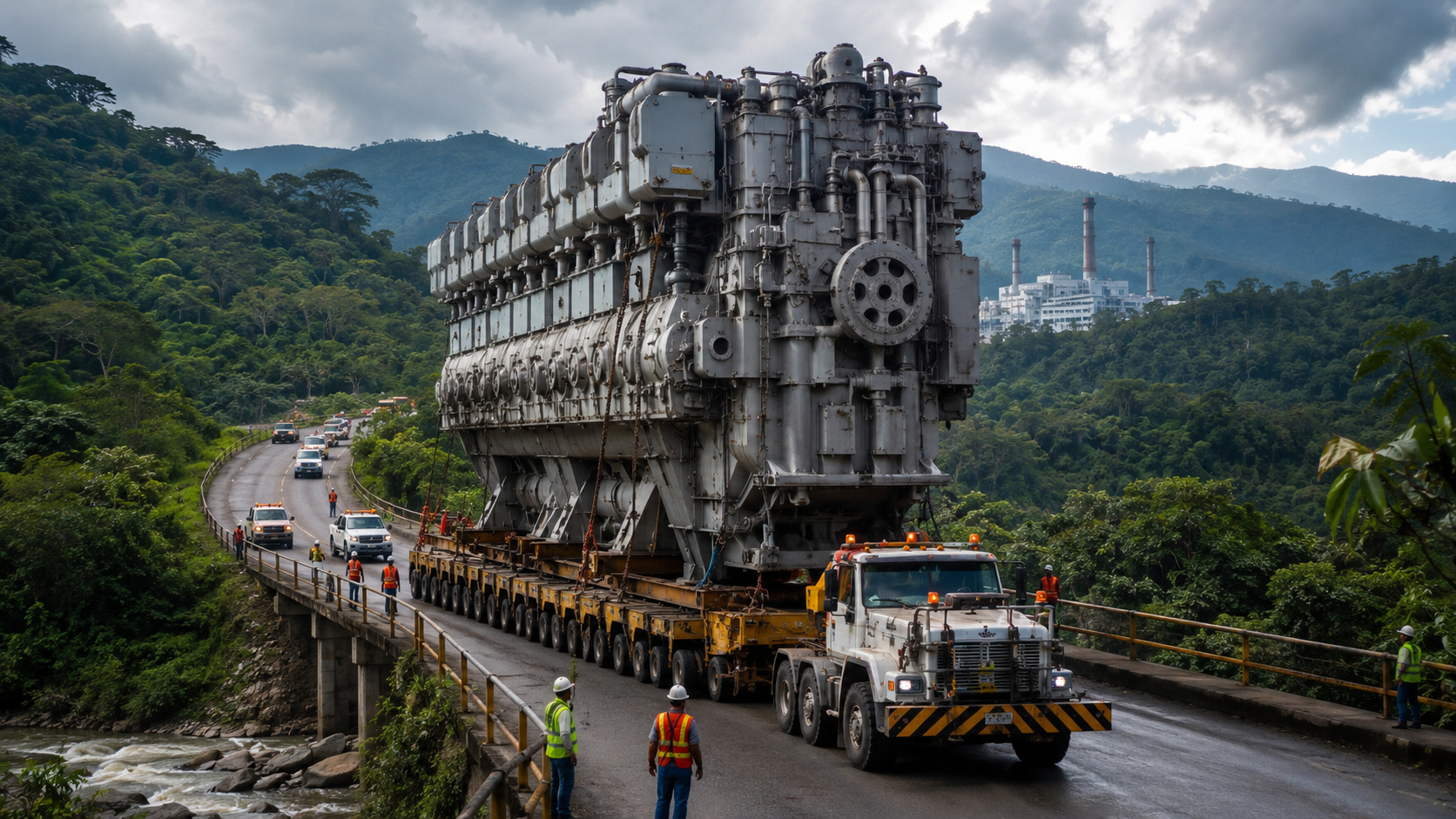

Convoy con motor de 287 toneladas muestra cómo carreteras, escolta y planificación de ruta son decisivos en obras de energía.
Convoy con motor de 287 toneladas muestra cómo carreteras, escolta y planificación de ruta son decisivos en obras de energía.

El desmontaje parecía una salida fácil, pero podría duplicar el tamaño del problema

El cliente llegó a evaluar la posibilidad de desmontar los motores en dos partes. En una primera lectura, piezas más pequeñas parecen más fáciles de transportar. Sin embargo, la solución cambiaría la complejidad de la obra.

Edilber Guerrero, gerente de ventas de Mammoet, afirmó: “Al principio, el cliente pensaba que no sería posible transportar los motores totalmente montados hasta el lugar de la obra. Consideraban desmontarlos en dos partes. Con piezas más pequeñas es más fácil transportar, entonces ese era el plan inicial. Claro, el lado negativo es que sería necesario montar los motores en el lugar, entonces se necesitaría más tiempo, más personas, más recursos y dinero. La escala del proyecto se duplicaría.”

La frase resume el punto central de la operación. El transporte pesado no evalúa solo la carretera. También mide el impacto en el sitio, en el plazo y en la cantidad de trabajo necesaria después de la entrega.

En una planta de 200 MW, este tipo de decisión cobra mayor peso. Llevar la carga entera podía ser más difícil en la ruta, pero evitaba una etapa pesada de montaje en el destino.

Puertos, puentes y carreteras estrechas se convirtieron en parte esencial de la obra de la planta

La operación necesitó probar que el puerto de Compas tenía condiciones de recibir los motores. La mayor preocupación estaba en el puente de conexión entre el muelle y la tierra firme, ya que tendría que soportar una carga excepcional.

Mammoet, empresa de transporte pesado, detalló que sus ingenieros hicieron verificaciones para comprobar que el puerto y el puente podrían recibir la operación. Solo después de eso los motores siguieron de Europa a Colombia.

En la carretera, el camino principal fue descartado. Pasaba por ciudades como Sincelejo e incluía un puente largo, de cerca de 100 m, sin capacidad suficiente para la carga.

La alternativa fue seguir por carreteras secundarias. El trayecto tenía vías estrechas y sin pavimentar, por lo que fue necesario nivelar y compactar tramos, además de recortar vegetación para abrir paso.

Cinco puentes frágiles obligaron a crear un paso seguro para el convoy

Uno de los mayores desafíos fue pasar por cinco puentes frágiles. Para reducir el riesgo de sobrecarga, se instalaron rampas de apoyo, capaces de distribuir mejor el peso durante la travesía.

Esta etapa muestra por qué una ruta de carga pesada no depende solo del vehículo. La carretera necesita ser preparada antes, porque muchos caminos no fueron hechos para recibir equipos de ese tamaño.

También hubo atención a los cables bajos. Se utilizaron equipos para levantar o desconectar temporalmente cables que podrían impedir el paso del convoy.

Cuando los motores entraron en áreas urbanas, la dificultad cambió de forma. Fue necesario lidiar con tráfico, residentes, obstáculos en los laterales de la vía y horarios acordados con las autoridades locales.

Equipo acompaña el paso del convoy por área urbana, donde cables bajos, tráfico y obstáculos aumentan el desafío del transporte.
Equipo acompaña el paso del convoy por área urbana, donde cables bajos, tráfico y obstáculos aumentan el desafío del transporte.

Dentro del sitio, poco espacio exigió una solución aún más precisa

La llegada a la entrada de la obra no terminó el desafío. Había un puente pequeño y débil en el acceso al sitio, por lo que se instalaron columnas de acero para permitir el paso de la carga.

Dentro del área de la planta, el espacio para maniobrar era limitado. Por eso, los motores fueron transferidos a transportadores modulares autopropulsados, vehículos usados cuando la carga necesita hacer movimientos muy precisos.

Estos equipos permitieron curvas más cerradas y ayudaron a colocar los motores en las posiciones finales. La instalación se completó con un sistema de rieles y deslizamiento.

El resultado fue la entrega de los once motores completos en el lugar correcto. La operación evitó montaje pesado en el sitio y mostró cómo la planificación de la ruta puede reducir trabajo al final de la obra.

Lo que esta operación revela sobre energía, acceso remoto e infraestructura

La construcción de una planta no depende solo de los equipos que van a generar energía. También depende del camino utilizado para llevar esos equipos hasta el lugar de la obra.

En el caso de San Antonio, la proximidad con la fuente de gas ayudó a explicar la elección del área. Sin embargo, la ubicación aislada hizo que el transporte de los motores fuera una etapa crítica del proyecto.

La operación mostró que puentes, puertos y carreteras pueden decidir el ritmo de una obra de energía. Cuando la infraestructura tiene limitación, cada curva y cada travesía entran en el cálculo.

Por eso, el transporte de los once motores de 287 toneladas no fue solo un viaje de carga grande. Fue una parte esencial de la construcción de una planta de 200 MW en una área remota de Colombia.
