La ingeniería china eliminó un bloque histórico entero del camino, mantuvo las fachadas intactas y liberó el área exacta para un hub subterráneo de 53 mil m² con integración de metro y áreas de servicios, combinando modelado digital, inteligencia artificial, gatos hidráulicos y 432 robots caminantes para desplazar cerca de 7,5 mil toneladas de estructuras con más de 100 años

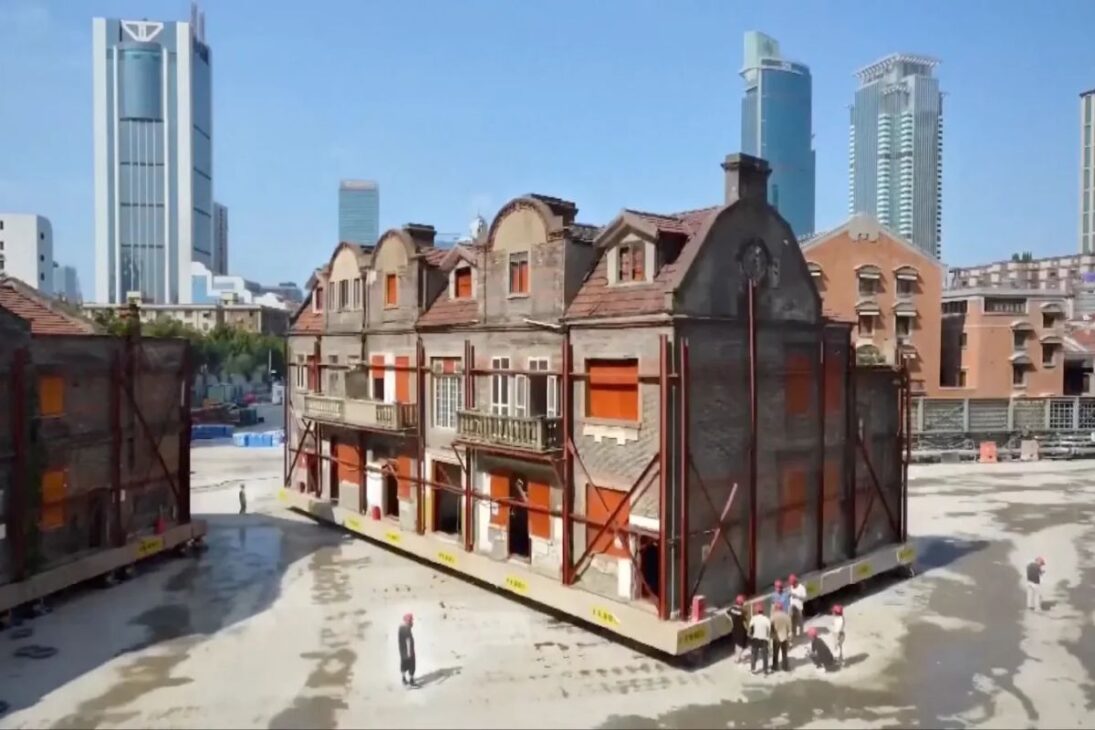

La ingeniería china ejecutó en mayo de 2025 una operación de desplazamiento estructural que parecía inviable: un conjunto de edificios del estilo shikumen, centenarios, fue elevado y trasladado unos 62 metros para permitir la construcción de un complejo subterráneo multinivel. El movimiento preservó el patrimonio y mantuvo el cronograma y el trazado de un gran proyecto de movilidad en Shanghái.
En 19 días, equipos integraron BIM, digitalización a láser en nube de puntos, análisis geotécnico asistido por IA y plataformas robóticas sincronizadas. El resultado fue un corredor libre para excavaciones profundas sin demoler el conjunto histórico. La operación se convirtió en un nuevo hito de la ingeniería china y reforzó la viabilidad de soluciones que concilian modernización urbana y preservación arquitectónica.
El problema urbano y la decisión técnica

El proyecto exigía un subsuelo de tres niveles con circulación de personas y vehículos, además de interfaces con líneas de metro existentes.
-
Con desvío de emergencia para cráteres de minería abandonados, ingenieros salvan aldeas de una inundación devastadora que avanzaba por el desierto y amenazaba con destruir comunidades enteras en pocas horas.
-
Parece simple, pero enriquece: de R$ 500 a R$ 6 mil por pieza y hasta 10 días de producción artesanal, ¿cómo está la pareja de Praia Grande facturando alto con miniaturas hiperrealistas y transformando un hobby en una máquina de ingresos?
-
Pozo artesiano explota en agua en el sertão de Bahía, revela un caudal sorprendente con seis fisuras activas en el subsuelo y cambia el panorama en el semiárido baiano.
-
La NASA publicó una foto tomada desde el espacio de una sierra en el interior de Goiás y el mundo entero quiso saber qué era eso: debajo de ella está el mayor manantial de aguas termales del planeta con temperaturas que alcanzan los 70 grados en medio del Cerrado.
El trazado ideal pasaba exactamente por debajo del bloque histórico, lo que imponía un dilema clásico de planificación en áreas densas.
Demoler sería rápido, pero destruiría valor cultural y urbano. Rediseñar el hub implicaría pérdidas técnicas y operacionales.
La alternativa definida fue el desplazamiento integral y temporal del conjunto.
El plan preveía retirar los edificios del radio de las excavaciones, ejecutar la obra subterránea y reposicionarlos en el lugar original.
La ingeniería china optó por una solución de precisión, con etapas controladas y redundancias para reducir el riesgo estructural.
Modelado digital y diagnóstico del terreno

La primera fase creó un gemelo digital del bloque.
El equipo realizó escaneos láser e integró datos en un modelo BIM de alta resolución, capturando geometrías, estados de conservación, juntas e interfaces de las fundaciones. El modelo sirvió para planificar apoyos temporales, rutas e interferencias.
Paralelamente, robots compactos de sondaje recorrieron pasajes estrechos recolectando muestras y clasificando materiales con la ayuda de algoritmos de aprendizaje.
El objetivo era mapear con anticipación capas de arcilla, suelo suelto, conductos y obstáculos, reduciendo incertidumbres durante la excavación de los nichos bajo las fundaciones.
Cómo los edificios fueron elevados y colocados sobre robots
Tras la preparación, gatos hidráulicos sincronizados elevaron las fundaciones unos centímetros, lo suficiente para instalar el sistema modular de transporte.
El conjunto estructural recibió una malla de apoyos que redistribuyó cargas, preservando el comportamiento global mientras se aplicaban nuevos esfuerzos.

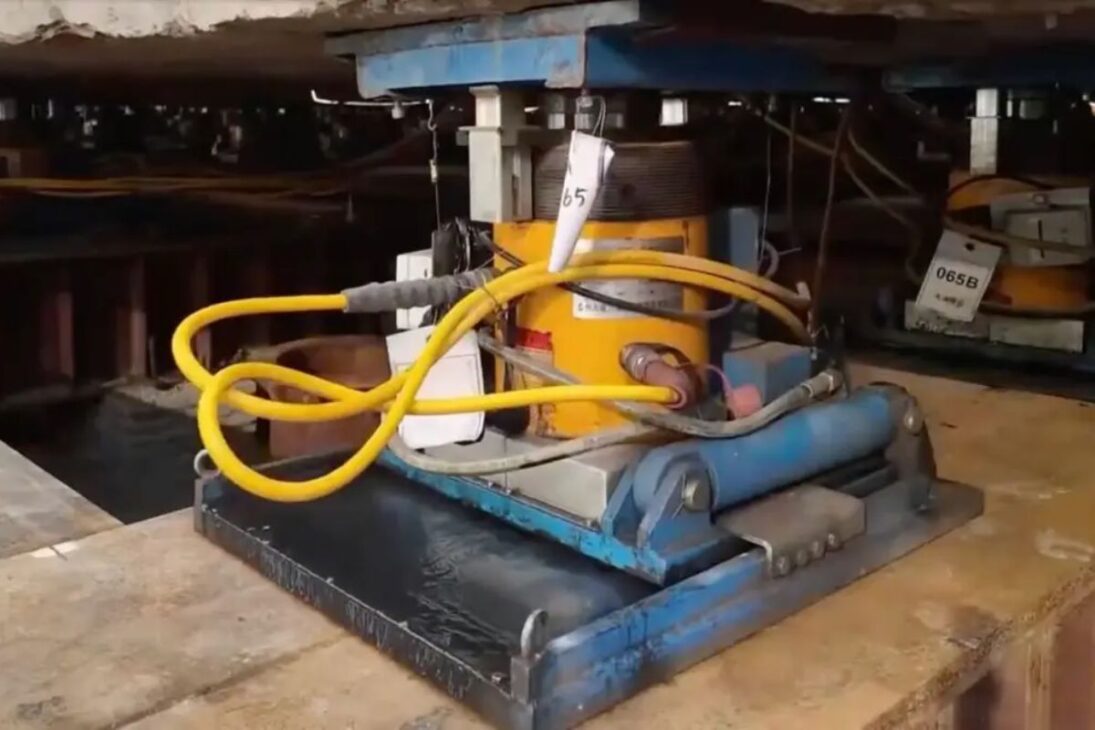

Con el vano técnico garantizado, 432 robots caminantes fueron posicionados bajo la base.
El arreglo fue diseñado para trabajar a un ritmo lento y continuo, con sensores de posición y deformación alimentando el control central.
El objetivo era eliminar aceleraciones bruscas y asimetrías de carga que pudieran producir grietas en las antiguas albañilerías.
La logística del desplazamiento y el control milimétrico
El desplazamiento avanzó en promedio 10 metros por día, con paradas programadas para inspecciones visuales, lecturas de plomo y monitoreo de deflexiones y fisuras.
El equipo central validaba cada microetapa antes de autorizar el siguiente ciclo de los robots.
Las rutas incluían pequeños ajustes para sortear interferencias y mantener el envolvente de seguridad.
La translación involucró movimientos laterales y longitudinales para liberar completamente la franja de obra.
El reposicionamiento final repitió el protocolo en sentido inverso, con descenso gradual, recomposición de apoyos y chequeos finales de alineamiento y nivel.
Cronograma, riesgos y mitigación
El cronograma consolidó 19 días para la translación, ventana elegida para coincidir con hitos críticos de excavación y contención en el subsuelo.
Los principales riesgos modelados fueron hundimientos diferenciales, pérdida de estabilidad local de paredes y vibraciones transmitidas a los paneles de albañilería y estructuras de madera.
Las mitigantes incluyeron telemetría en tiempo real, contingencias de paro seguro, redundancia de puntos de apoyo y límites conservadores de velocidad y aceleración.
El equipo también mantuvo kits de respuesta rápida para inyecciones localizadas y bloqueos de emergencia, que no necesitaron ser activados de forma significativa.
Por qué preservar tiene sentido técnico y económico
Además del valor cultural, reutilizar estructuras históricas integra ciudad y memoria y puede reducir emisiones asociadas a la demolición y reconstrucción.
En emprendimientos de alta densidad, preservar fachadas y volumetrías relevantes mejora la aceptación social, acorta licencias y valoriza el entorno.
En el caso de Shanghái, la ingeniería china demostró que soluciones de alto contenido tecnológico pueden ser competitivas cuando se comparan con ciclos completos de demolición, diseño y obra nueva con acabado histórico.
El beneficio adicional es mantener la autenticidad, algo que la reconstrucción raramente reproduce.
El legado técnico y la estandarización posible
La operación consolida un repertorio replicable: gemelo digital detallado, sondaje robotizado, elevación sincronizada y transporte modular.
Con protocolos claros de instrumentación y límites operacionales, proyectos similares pueden entrar en fase de estandarización y ganar escala en centros históricos.
Casos anteriores a menor escala ya indicaban la dirección, pero la coordinación de 432 robots bajo un bloque entero crea un nivel de referencia.
La ingeniería china añade al estado del arte una senda de ejecución que combina planificación urbana y ingeniería de precisión.
Lo que esta solución indica para otras ciudades
Metrópolis con inventarios históricos relevantes y metas de infraestructura subterránea pueden considerar el desplazamiento temporal como alternativa estratégica.
La clave es integrar planificación, patrimonio, geotecnia y automatización desde los estudios iniciales, reduciendo retrabajos e incertidumbres durante la obra.
Para ganar tracción, estos programas exigen contratos de desempeño, criterios objetivos de riesgo aceptable y equipos integrados.
La experiencia de Shanghái indica que el diálogo entre preservación y modernización puede ser técnico, medible y escalable.
La ingeniería china transformó un estancamiento urbano en un caso de estudio.
Mover un bloque centenario sin demoler y abrir espacio para un hub subterráneo marca un camino nuevo para ciudades densas que no pueden permitirse elegir entre memoria y futuro.
La síntesis está en el método, en la medición y en el control.
¿Crees que tu ciudad adoptaría una solución como esta para preservar edificios históricos y, al mismo tiempo, expandir la infraestructura subterránea?
