Aneel Autoriza Operación de la Termoeléctrica GNA II, Mayor Usina a Gas Natural del País, Ubicada en el Puerto de Açu. Usina Refuerza Generación de Energía Eléctrica en el SIN.
La GNA II, mayor usina a gas natural de Brasil, recibió autorización de la Agencia Nacional de Energía Eléctrica (Aneel) y comenzó operación comercial el día 31 de mayo. La planta, ubicada en el Puerto de Açu, en São João da Barra (RJ), añadió 1,672 gigavatios (GW) al Sistema Interconectado Nacional (SIN), reforzando el suministro de energía eléctrica en un momento de alerta por déficit de potencia.
La anticipación de la generación, antes prevista para agosto, compensa parte de los retrasos enfrentados durante la implementación del proyecto. A pesar del refuerzo, el nuevo volumen de energía eléctrica aún es insuficiente para satisfacer toda la demanda nacional.

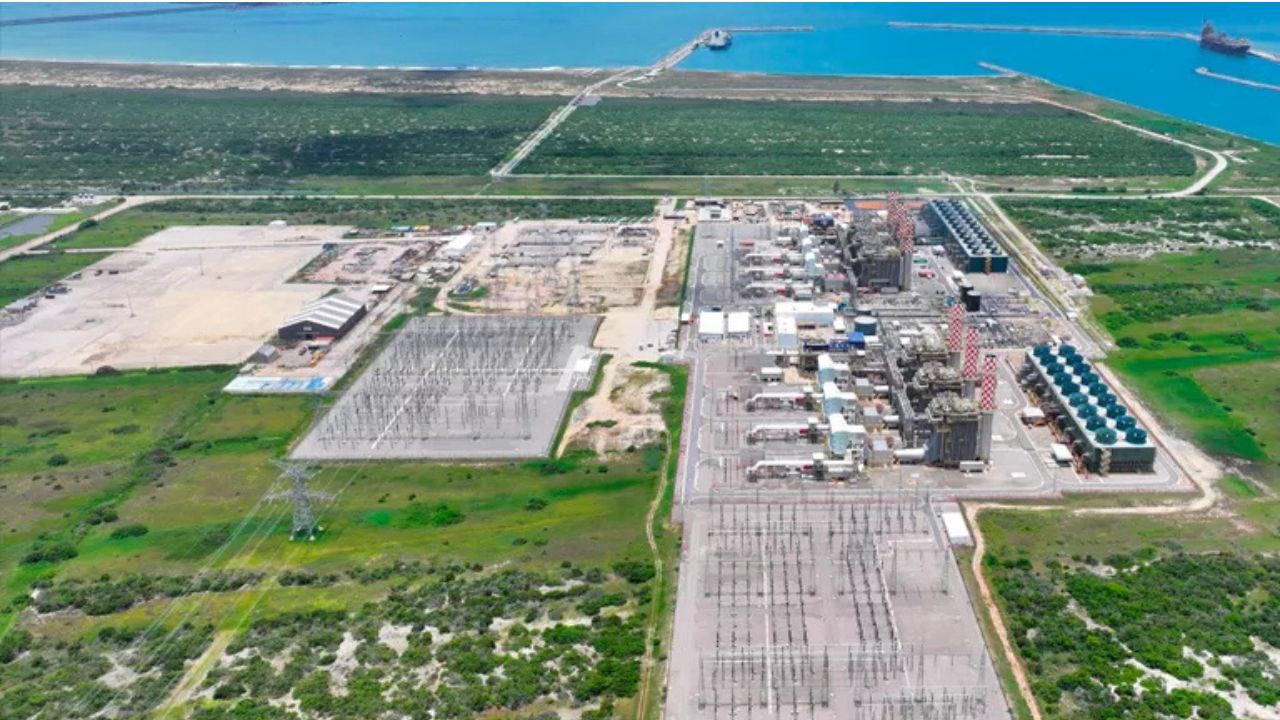

GNA II Está Ubicada en el Puerto de Açu
Con tres turbinas a gas y una turbina a vapor, la GNA II representa el 10% de la capacidad nacional en térmicas a gas natural.
-
Gigante brasileña expande fronteras en el Sudeste: Petrobras confirma nuevo descubrimiento de petróleo en aguas ultraprofundas en el pre-sal de la Cuenca de Campos.
-
Alerta en el mercado global de energía: Un ciclón tropical severo golpea la costa y interrumpe la producción de gas en grandes plantas en Australia, amenazando el suministro mundial.
-
Petrobras encuentra petróleo de excelente calidad en el pré-sal a 113 km de RJ y reaviva la expectativa sobre reservas estratégicas en la Cuenca de Campos.
-
Ocyan abre inscripciones para startups con enfoque en innovación en el sector de petróleo y gas y seleccionará proyectos para el Innovation Day con el apoyo de Nexio.
La planta también se destaca por su innovación: puede operar con hasta el 50% de hidrógeno mezclado con gas natural licuado (GNL), lo que la posiciona en la transición hacia una matriz más sostenible.
Integrada al complejo de Gas Natural Açu S/A, la GNA II forma parte de un sistema que, sumado a la UTE GNA I (1,338 GW), alcanza una potencia instalada de 3 GW en el Puerto de Açu.
Proyecto Sufrió Retrasos y Enfrentó Desafíos Logísticos
Negociada en la subasta A-6 de 2017, la GNA II enfrentó obstáculos como la pandemia de covid-19, cambios en el punto de conexión al sistema y retrasos en la licencia ambiental de la línea de transmisión.
Además, un acto de vandalismo en 2024 derribó la línea y paralizó las pruebas de comisionamiento por un período.
Aun así, la conclusión anticipada del proyecto demuestra el esfuerzo del sector energético por mantener la seguridad y la continuidad del suministro.
Brasil Aún Enfrenta Déficit de Potencia Eléctrica
A pesar de la entrada de la GNA II, el Operador Nacional del Sistema Eléctrico (ONS) alerta sobre un déficit de 4 GW en el segundo semestre de 2025.
Se espera que ese volumen sea suplido a través de la Subasta de Reserva de Capacidad (LRCap), con entrega prevista a partir de septiembre de 2025.
La preocupación por la expansión de la generación de energía eléctrica se intensifica ante el crecimiento de la demanda y la necesidad de fuentes más eficientes y confiables.
La GNA II ocupa ahora la cima de la lista de las mayores usinas a gas natural del país, por delante del Puerto de Sergipe (1,593 MW) y de la propia GNA I (1,338 MW). Entre las diez mayores también están las unidades de Santa Cruz, Termorio, Termomacaé, Norte Fluminense, Puerto del Pecém, Uruguaiana y Mauá 3.
