  3. / Las termoeléctricas flotantes contratadas por el Gobierno Federal se retrasan y se convierten en la más nueva ‘bomba financiera’ del sector eléctrico.
Ubicación RJ Tiempo de lectura 4 min de lectura

Las termoeléctricas flotantes contratadas por el Gobierno Federal se retrasan y se convierten en la más nueva ‘bomba financiera’ del sector eléctrico.

Escrito por Valdemar Medeiros
Publicado el 12/06/2022 a las 08:59
Actualizado el 12/06/2022 a las 18:23
Navios - usinas - navio - usina - termelétrica - termelétricas flutuantes - Governo Federal - setor elétrico

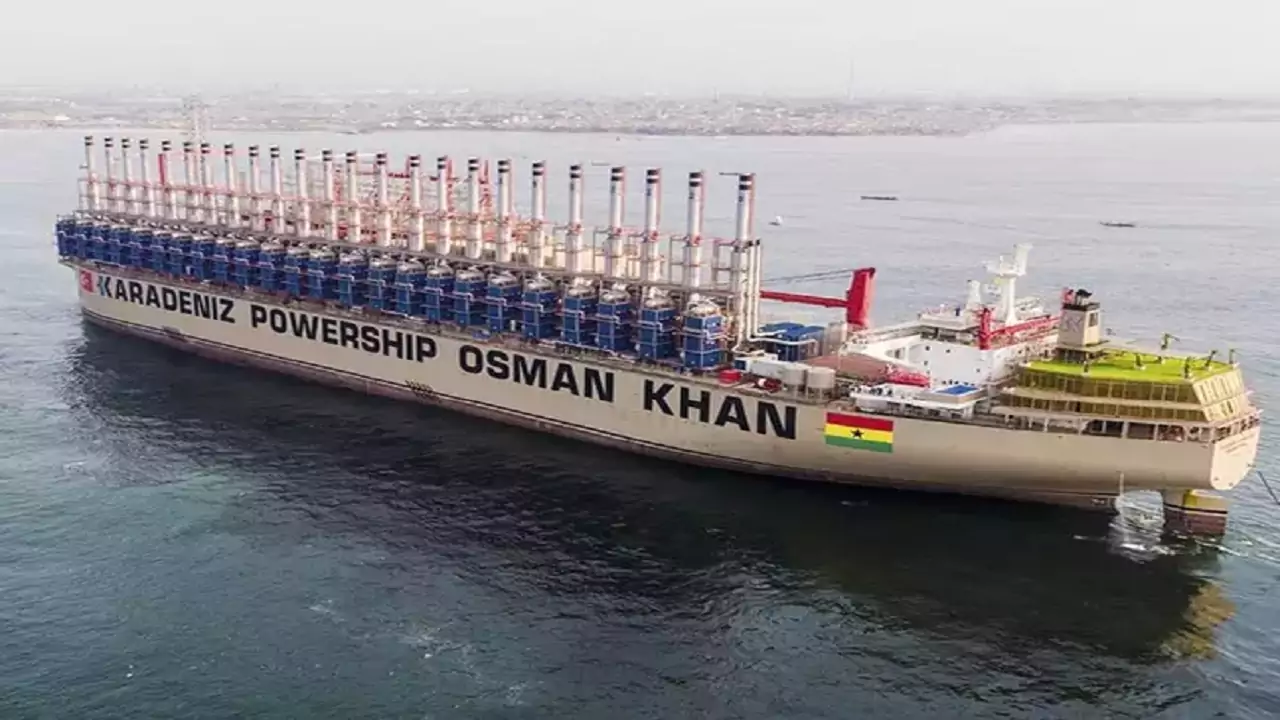

Navio-usina da empresa turca Karpowership; embarcação pode gerar 560 megawatts de potência, energia suficiente para abastecer cerca de 2 milhões de pessoas Foto: Karpowership/Divulgação / Estadão
Seja o primeiro a reagir!
Reagir ao artigo

El Gobierno Federal está con los contratos atrasados de sus térmicas flotantes. Los buques-planta que servirían como apoyo al sector eléctrico tienen previsto iniciar sus operaciones solo en agosto.

La contratación de cuatro buques-planta por el Gobierno Federal, una medida de emergencia hecha a finales del año pasado para que el abastecimiento de energía de Brasil fuera garantizado, se transformó en la más nueva bomba financiera del sector eléctrico. Atrasada, la iniciativa de las térmicas flotantes aún no ha encendido ni siquiera una lámpara en el país, aunque tiene un impacto billonario en la cuenta de luz.

Las Térmicas Flotantes del Gobierno Federal Costarán R$ 3 Mil Millones por Año

Por contrato, los buques-planta debieron haber comenzado sus operaciones el 1º de mayo. El plazo era una condición esencial para justificar un acuerdo cerrado en octubre del año pasado, cuando Brasil estaba con gran parte de los embalses de las hidroeléctricas vacíos y bajo la amenaza de un desabastecimiento en el sector eléctrico este año.

De este modo, el Gobierno Federal hizo la contratación de un procedimiento competitivo simplificado al costo de R$ 3 mil millones por año. El plan era publicar un edital de emergencia, sin que hubiera estudios técnicos profundos y que dispensaba procesos básicos de licenciamiento ambiental. Así, el resultado es que todo se atrasó y ninguna de las térmicas flotantes ha sido conectada hasta hoy y ni siquiera la estructura ha sido anclada en las regiones elegidas.

El proyecto de los buques-planta es inédito en el país, y las embarcaciones de la empresa turca Karpowership funcionan como grandes plantas térmicas flotantes. Las mismas deberían ser ancladas en la Bahía de Sepetiba, a tres kilómetros de la costa de Río de Janeiro, debiendo estar conectadas a una línea de transmisión de energía de 15 km, que saldría al mar y llegaría a una subestación de energía en la costa. Desde allí, la energía sería enviada a todo el país, a través del Sistema Interconectado Nacional.

Los Buques-Planta del Gobierno Federal Pueden Generar 560 MW

El plazo actual más optimista prevé que las térmicas flotantes comiencen a generar energía para el sector eléctrico el 1º de agosto, es decir, tres meses después del plazo exigido originalmente, donde también era justificable la generación de las térmicas, debido al llamado período seco, que va de abril a noviembre.

En la práctica, cerca de la mitad de ese período ya habrá pasado, sin contar que ya ha llovido bastante este año en la mayor parte de Brasil, lo que ya ha hecho que el sector eléctrico desconecte las térmicas, que generan energía más cara, finalizando también el uso de las tarifas extras incluidas en la cuenta de luz.

Es importante resaltar que las térmicas flotantes contratadas por el Gobierno Federal ya han sido construidas y están operando en otros países, pudiendo generar hasta 560 MW de potencia, lo que podría abastecer aproximadamente a 2 millones de personas.

Otros Contratos Atrasados

Además de las térmicas flotantes, las térmicas de la empresa Âmbar Energía, que pertenece al grupo J&F, también están atrasadas y son objeto de presión del Tribunal de Cuentas de la Unión (TCU), después de que la Aneel decidiera suspender el cobro de multas por el retraso en la operación de las plantas.

Para los consumidores, lo que queda es un costo extra, estimado en más de siete veces el valor promedio contratado en otros remates.

Para financiar toda la energía contratada en el remate de emergencia del año pasado, se prevé el pago de R$ 11,7 mil millones anuales para las empresas. De ese total, R$ 9 mil millones serán transferidos por año a las cuentas de luz.

Valdemar Medeiros

Formado em Jornalismo e Marketing, é autor de mais de 20 mil artigos que já alcançaram milhões de leitores no Brasil e no exterior. Já escreveu para marcas e veículos como 99, Natura, O Boticário, CPG – Click Petróleo e Gás, Agência Raccon e outros. Especialista em Indústria Automotiva, Tecnologia, Carreiras (empregabilidade e cursos), Economia e outros temas. Contato e sugestões de pauta: valdemarmedeiros4@gmail.com. Não aceitamos currículos!
