En la obra de R$ 314 millones de la nueva Puente Joinville, el 90 por ciento del esfuerzo está enterrado en el manglar, en pilotes de raíz profundos, bloques de coronación y estructuras provisionales que preparan el terreno para que la puente crezca en voladizo sucesivo y cruce el río, con seguridad para los conductores y residentes.
La obra de R$ 314 millones es presentada al público como un puente de casi 1 km que desbloqueará el tráfico entre las zonas sur y este de Joinville, pero lo que realmente define el éxito del proyecto está oculto bajo la superficie. Mucho antes de que cualquier tablero aparezca sobre el río Cachoeira, equipos trabajan en silencio para garantizar que cada pilote, cada pilar y cada bloque de cimentación soporte miles de toneladas con total estabilidad.
Mientras el paisaje aún muestra más grúas, barro y estructuras metálicas que la imagen clásica de un puente terminado, el sitio de construcción vive la fase más delicada del cronograma. La ingeniería concentra esfuerzos en un suelo de manglar extremadamente inestable, donde no es posible construir nada sin antes crear un sistema artificial de “pies” enterrados en roca firme, a decenas de metros de profundidad.
La obra de R$ 314 millones que casi no aparece a los ojos

En la superficie, la obra de R$ 314 millones parece poco avanzada: no hay vanos concluidos sobre el río y lo que se ve son frentes de trabajo enfocadas en perforación, armaduras y concretado.
-
Nova tecnología de pavimentación con concreto CCR promete carreteras hasta 3 veces más duraderas, menos mantenimiento y reducción de costos en Brasil.
-
Hecha con plástico reciclado, la madera plástica gana espacio en la construcción civil por no pudrirse, resistir la humedad y reducir los costos de mantenimiento a lo largo de los años.
-
Florianópolis va a recibir un BRT millonario que comenzará a construirse aún en 2026 con casi 400 millones en recursos del gobierno federal y del Banco Interamericano, y el mapa ya revela por dónde pasarán los corredores exclusivos de autobuses.
-
Sin plano, sin ingeniero y con chatarra del vertedero, un padre pasa 15 años construyendo un castillo de 18 habitaciones para su hija, con rieles de tranvía, 13 chimeneas y más de 700 m², que hoy podría ser demolido.
Sin embargo, cerca del 90 por ciento de la nueva Puente Joinville nace bajo la tierra, en una etapa que combina geotecnia, estructuras y logística pesada.
El objetivo es simple de entender y complejo de ejecutar: transferir el peso del puente a capas de suelo realmente competentes, ignorando el barro blando del manglar.
Para esto, la solución adoptada es el uso de pilotes de raíz, verdaderos “rascacielos subterráneos” que funcionan como columnas invisibles, hincadas hasta encontrar material de alta capacidad de soporte.
Batalla en el manglar: cómo llevar maquinarias pesadas hasta el punto correcto

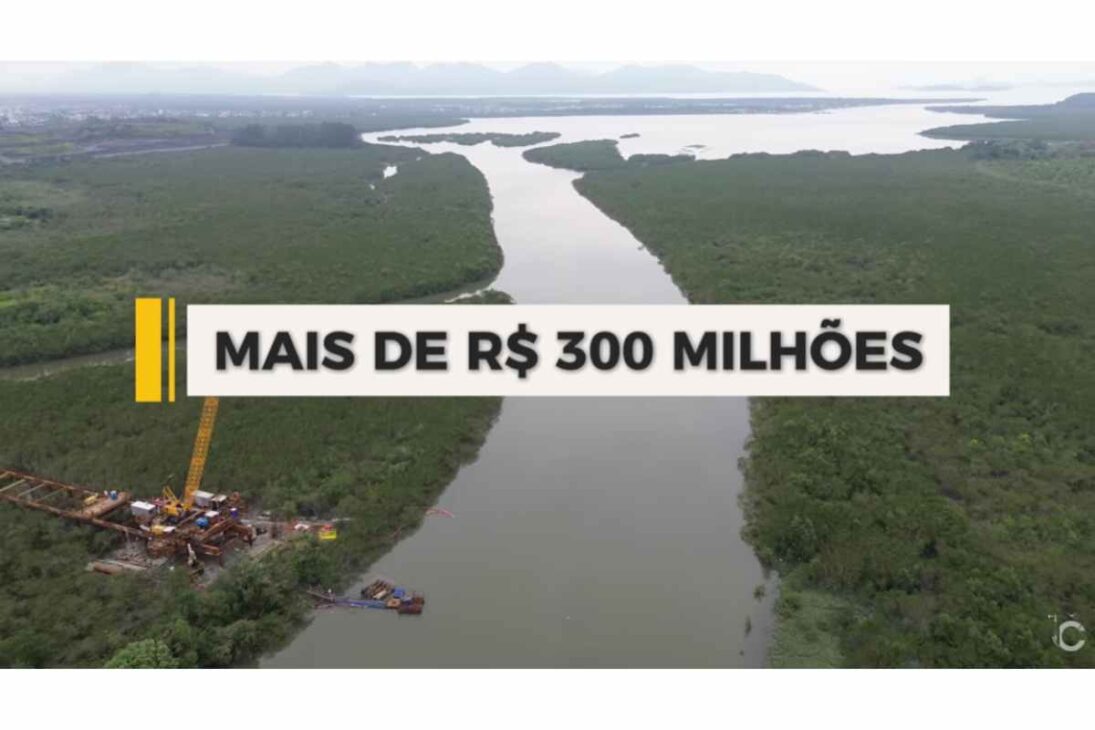

El primer desafío es puramente logístico. Una grúa sobre orugas, con cientos de toneladas, se hundiría inmediatamente si se colocara directamente sobre el manglar.

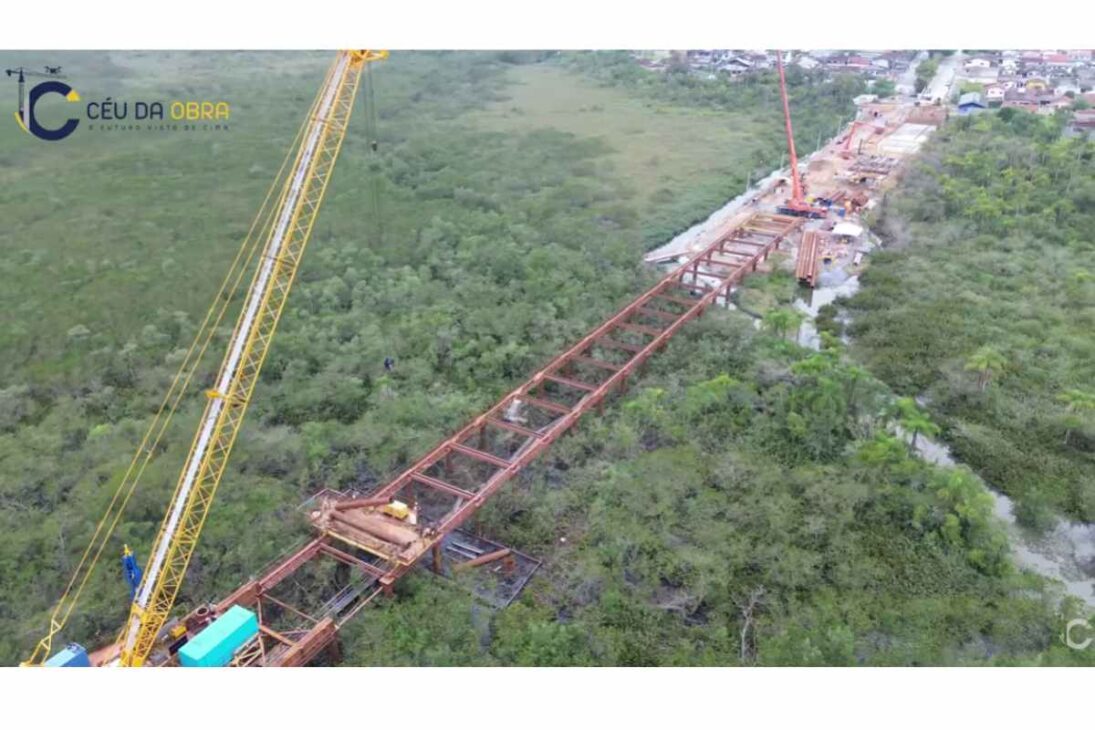

La respuesta de la ingeniería es crear una infraestructura temporal: un puente de servicio en truss metálica que avanza sobre el barro y funciona como pista elevada para máquinas y camiones.
Este puente de servicio, instalado por tramos, permite que el equipo de perforación alcance con precisión cada punto donde se ejecutarán los pilotes de raíz.
Sin tocar directamente el suelo blando, las máquinas trabajan apoyadas en una estructura rígida que se comporta como un tablero provisional, garantizando seguridad y estabilidad en toda la frente de obra.
Pilotes de raíz: los rascacielos subterráneos de la fundación
Con el acceso garantizado, comienza la etapa que realmente sustenta la obra de R$ 314 millones: la ejecución de los pilotes de raíz.
Cada tubo metálico es perforado en profundidad, posteriormente rellenado con concreto y acero, formando elementos estructurales capaces de resistir tanto a esfuerzos verticales como horizontales.
Estos pilotes se instalan en grupos, distribuidos de acuerdo con el proyecto de cimentaciones de cada apoyo del puente.
Es como si la futura Puente Joinville se apoyara en un bosque de columnas invisibles, conectadas al suelo firme muy por debajo de la capa superficial del manglar.
La precisión en la posición y en la calidad del concreto define la seguridad de los pilares que aún aparecerán en el paisaje.
Del conjunto de pilotes al bloque de coronación
Una vez ejecutado el conjunto de pilotes de raíz, la etapa siguiente es “amarrar” todos ellos en un único elemento estructural: el bloque de coronación.
Sobre la parte superior de los pilotes, se arma y se concreta una losa maciza de concreto armado, un verdadero “dado” estructural que concentra y redistribuye los esfuerzos.
Este bloque de coronación es el eslabón entre lo que no se ve y lo que pasará a ser visible.
En él se erguirá el pilar principal del puente, transfiriendo a los pilotes toda la carga de la superestructura.
Sin este bloque, la fundación subterránea trabajaría de forma aislada; con él, pasa a funcionar como un único sistema rígido, preparado para recibir deformaciones controladas durante la construcción en voladizo sucesivo.
Patio de vigas: la línea de montaje del puente en tierra firme
Mientras la fundación avanza en el manglar, otro frente de la obra de R$ 314 millones ya prepara la estructura que quedará a la vista del usuario: el patio de vigas.
En un área plana, como una línea de montaje industrial, las vigas de los viaductos de acceso son fabricadas en serie, con formas, armados y concretados estandarizados.
Sobre los rieles ya montados en el suelo, las grúas recorrerán el patio para izar estas vigas de decenas de toneladas, posicionando cada pieza en su apoyo definitivo.
Este trabajo paralelo reduce el tiempo total de obra, porque fundación, pilares y superestructura se desarrollan en ritmos coordinados, evitando esperas innecesarias entre etapas.
Aduelas huecas y truss lanzadera: el voladizo sucesivo sobre el río
En el vano principal sobre el río Cachoeira, la solución elegida es el método del voladizo sucesivo.
En lugar de lanzar vigas enteras sobre el curso de agua, el puente se construye en segmentos más pequeños, las llamadas aduelas, producidas en el propio sitio de construcción en formas de alta precisión.
Cada aduela es una pieza de concreto hueca por dentro, en forma de viga-caja, lo que garantiza baja masa propia y alta resistencia estructural.
Cuando el pilar principal esté concluido, entra en escena la truss lanzadera, una máquina montada sobre la parte superior del pilar que actúa como grúa móvil y plataforma de montaje al mismo tiempo.
La lógica del voladizo sucesivo exige un equilibrio perfecto.
Para que el pilar no tienda a volcarse, la truss instala una aduela a un lado y, a continuación, otra aduela en el lado opuesto, manteniendo el sistema siempre en equilibrio simétrico, como un balancín controlado.
Así, el puente crece simultáneamente hacia los dos lados, avanzando sobre el vacío hasta encontrar el tramo proveniente de la otra orilla.
Cables de acero y compresión interna: uniendo segmentos en una única viga
Las aduelas no quedan solo justapuestas.
Cables de acero de alta resistencia son pasados por ductos internos a lo largo de la estructura, siendo tensionados por gatos hidráulicos con fuerzas de cientos de toneladas.
Este proceso de pretensado “aprieta” las piezas unas contra otras, eliminando holguras y transformando el conjunto de segmentos en una única viga continua.
A cada nuevo par de aduelas montadas, la truss lanzadera avanza algunos metros y repite el proceso: posiciona, alinea, concreta las conexiones locales, inserta cables y aplica la pretensión.
Todo este proceso solo es posible porque la fundación, allá abajo, fue dimensionada para soportar no solo el peso final del puente, sino también los esfuerzos transitorios del voladizo asimétrico durante la construcción.
Cómo esta fundación redefine el tránsito y el paisaje de Joinville
La obra de R$ 314 millones no es solo un proyecto de ingeniería sofisticado; es una intervención directa en la movilidad del municipio.
Al crear un nuevo anillo vial conectando las zonas sur y este, la Puente Joinville debe aliviar rutas sobrecargadas, reducir el tiempo de desplazamiento y reorganizar flujos pesados de vehículos que hoy atraviesan áreas ya saturadas.
Al mismo tiempo, la opción por una fundación profunda y por métodos constructivos que minimizan interferencias directas en el lecho del río y en el manglar busca reducir impactos estructurales y ambientales, manteniendo el rendimiento del puente a lo largo de décadas.
La combinación entre pilotes de raíz, bloques de coronación, truss lanzadera y voladizo sucesivo muestra cómo la ingeniería pesada actúa mucho más allá de lo que es visible para el conductor que cruza el vano.
Al final, cuando la superestructura esté lista y el tráfico liberado, casi nadie recordará que la mayor parte de esta inversión está enterrada bajo la tierra, sustentando silenciosamente el flujo diario de miles de vehículos.
Y es exactamente esta la señal de que el proyecto cumplió su papel: funcionar con seguridad, discreción y alta durabilidad.
Para usted, ¿qué le impresiona más de esta obra: la fundación invisible en el manglar o la idea de ver un puente creciendo en voladizo sucesivo sobre el río Cachoeira?


-
-
