Las Obras Se Están Realizando En Los Campos De Azulão Y La Planta De Jaguatirica II De Eneva Y, A Continuación, Se Instalarán Las Maquinarias

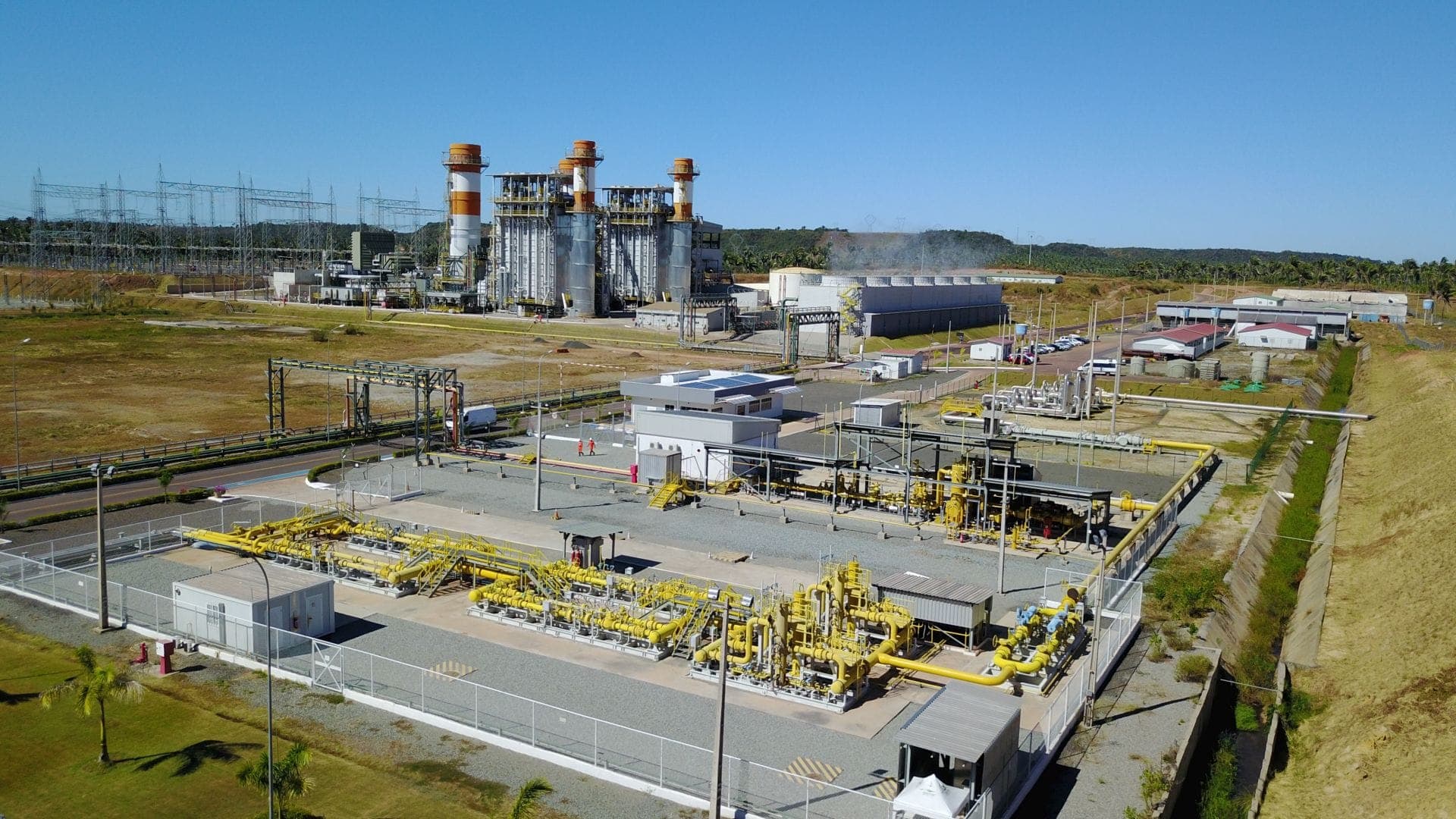

Eneva inició la segunda fase de obras del proyecto integrado Azulão-Jaguatirica II, que producirá gas natural en el Campo de Azulão, en la Cuenca del Amazonas, para abastecer la Usina Termelétrica (UTE) Jaguatirica II, en Boa Vista, Roraima.
Vea También Otras Noticias
- Minería – Samarco informa que retomará obras aún este año y abrirá 700 vacantes de empleo en Espírito Santo
- Petrobras rompe parte del suministro de gasolina de aviación tras prueba en su centro de investigaciones
- Astillero de Santa Catarina entrega embarcación de buceo SDSV para Río de Janeiro
Según Eneva, las obras civiles se están finalizando en las dos plantas, Campo de Azulão y UTE Jaguatirica II, y, a continuación, ya se instalarán los equipos y maquinaria.
-
Estados Unidos liberan 53,3 millones de barriles de petróleo para intentar contener la crisis energética y frenar el alza global de los precios
-
Alerta de la mayor petrolera del mundo: bloqueo en Ormuz saca mil millones de barriles del mercado y podría tardar en normalizarse.
-
El mercado global de petróleo pierde mil millones de barriles y la tensión energética aumenta el riesgo de una nueva crisis mundial, alerta Aramco.
-
Mancha de petróleo de 45 km² aparece en imágenes de satélite cerca de la Isla de Kharg, área que concentra el 90% de las exportaciones de petróleo de Irán
“La primera etapa (Campo Azulão) finaliza con la perforación de tres pozos que están listos para entrar en producción de gas, se completó todo el servicio de terraplenado y la construcción de las bases de los equipos está 90% finalizada y se concluirá para finales de julio. Al llegar todos los equipos se inicia la segunda etapa de montaje electromecánico, posicionamiento de los equipos en las bases y el sistema de control”, explicó el director de Operaciones de Eneva, Lino Cançado.
El ejecutivo afirmó que la operación en el Campo de Azulão tuvo un número reducido de trabajadores debido a los efectos de la pandemia del nuevo coronavirus y se está llevando a cabo un plan de recuperación.
«Ya estamos con niveles de mano de obra muy cercanos a los anteriores a la crisis de la covid. Y tendremos un poco más de trabajadores actuando que era el cronograma inicial de personal para intentar recuperar esta pérdida de productividad por cuenta de la mano de obra reducida”, afirmó.
Proyecto Azulão-Jaguatirica De Eneva
El gas natural producido en el Campo de Azulão pasará por el proceso de tratamiento, licuefacción, almacenamiento y será transportado por camiones criogénicos, que transportan Gas Natural Licuado (GNL) a bajas temperaturas, hasta la UTE Jaguatirica II.
Previsto para estar en pleno funcionamiento hasta el segundo semestre de 2021, el proyecto sumará aproximadamente un 20% más en la matriz energética del estado de Roraima. “Es un proyecto que además de traer retorno para la compañía y para los accionistas, trae beneficios para el medio ambiente y para las poblaciones del interior del estado», destacó.
Se estima que en el pico de las obras en el Campo de Azulão y en la planta habrá más de dos mil trabajadores operando en las dos unidades. ¡Y las contrataciones ya han comenzado! Haga clic aquí para consultar algunas vacantes de empleo abiertas recientemente para este proyecto.
