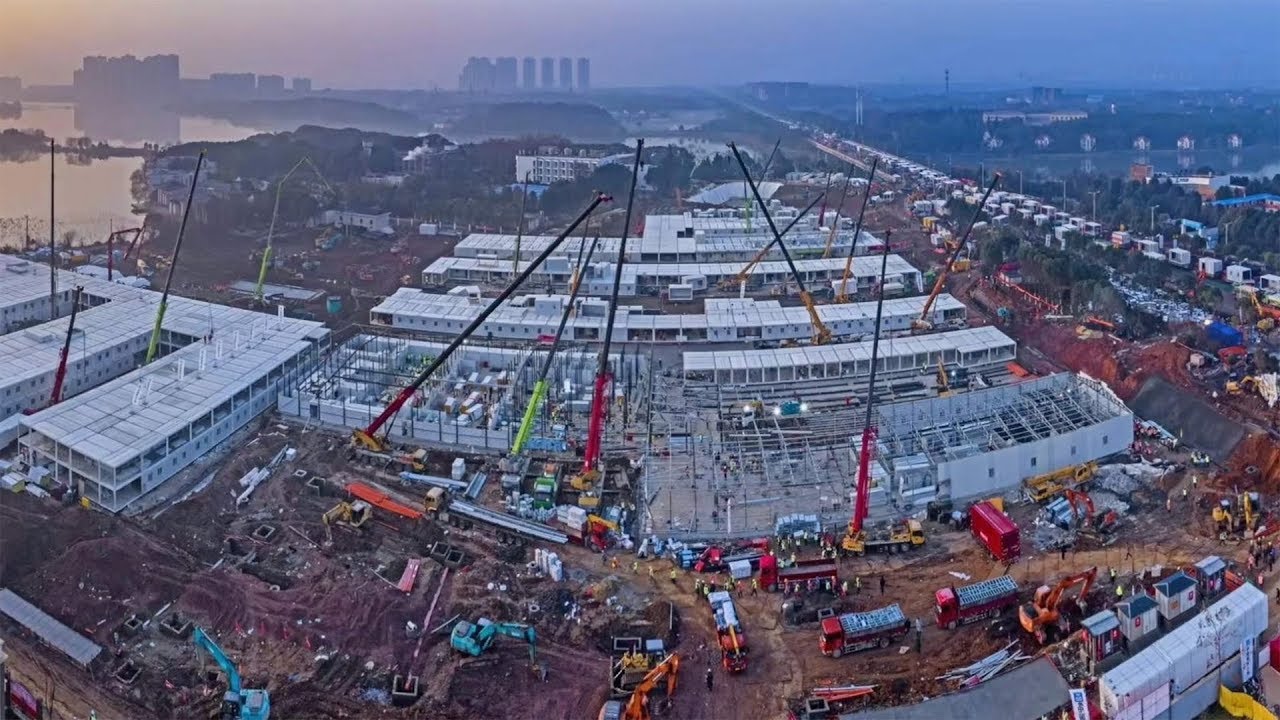

El Hospital Huoshenshan fue entregado en 10 días en Wuhan con 1.000 camas, prefabricación, miles de trabajadores y obra continua durante la pandemia.
Cuando Wuhan entró en confinamiento a finales de enero de 2020, la presión sobre la red de salud crecía a un ritmo más rápido que la capacidad de los hospitales de la ciudad. En ese escenario, China decidió levantar una nueva unidad destinada a la atención de pacientes infectados por el coronavirus y transformó la obra del Hospital Huoshenshan en uno de los episodios más impresionantes de la ingeniería de emergencia durante la pandemia. La unidad fue entregada el 2 de febrero de 2020, con capacidad para 1.000 camas, tras una carrera contra el tiempo que se convirtió en símbolo de la respuesta china en los primeros días de la crisis sanitaria.
Lo que hizo que el caso fuera tan notable no fue solo la velocidad, sino la combinación de factores que acortó etapas normalmente largas en proyectos hospitalarios: adopción de edificaciones prefabricadas, movilización simultánea de miles de trabajadores, uso intensivo de maquinaria y turnos ininterrumpidos a lo largo del día y la madrugada. En lugar de un sitio de construcción convencional, Wuhan montó una operación de guerra para abrir camas en tiempo récord mientras el brote avanzaba.
El Hospital Huoshenshan nació de la urgencia y retomó el modelo usado por China en el SARS
El Huoshenshan no fue tratado como una construcción común. Según la National Health Commission de China, la obra fue concebida para repetir la lógica usada en 2003, cuando Pekín construyó el Xiaotangshan Hospital durante la epidemia de SARS.
-
Sin mortero, sin lechada y sin obra tradicional: el sistema ClickBrick monta fachadas de ladrillo con piezas cerámicas sujetas por clips metálicos, no requiere pegamento, acelera la instalación y además permite desmontar todo después sin convertir la construcción en escombros permanentes costosos.
-
Suiza tardó 17 años en atravesar los Alpes y construir el túnel ferroviario más largo del mundo, un pasaje de 57,1 km bajo 2.300 metros de roca, calor de 50 °C y 28,2 millones de toneladas excavadas para conectar el norte con el sur de Europa.
-
Con 1.415 m², vista frontal al mar y rodeada de rascacielos, la mansión de R$ 140 millones comprada por Luciano Hang es la última residencia en pie en la costa de la ‘Dubai Brasileña’, en Balneário Camboriú.
-
«Big Becky», el monstruo de acero de 4 mil toneladas y altura de edificio de cuatro pisos, pasó cinco años desgarrando 10,2 km de roca maciza bajo las Cataratas del Niágara para desviar la fuerza del río y generar energía limpia para 160 mil casas.
La propia Reuters también registró que Wuhan buscó copiar esa experiencia anterior para responder rápidamente al colapso de las camas y ampliar la capacidad hospitalaria en medio del brote de Covid-19.
Esa referencia al hospital del SARS ayuda a explicar por qué el proyecto avanzó tan rápidamente. La solución no partió de cero en términos conceptuales: el país ya tenía un precedente de construcción acelerada de hospital de emergencia y decidió reaplicar la lógica en una escala ajustada a la nueva crisis.
El resultado fue una obra pensada desde el inicio para ser rápida, funcional y directamente ligada a la atención de pacientes contaminados.
Las máquinas llegaron la primera noche y la preparación del terreno avanzó a ritmo extremo
La velocidad de la obra apareció desde las primeras horas. Un reportaje de Reuters informa que 35 excavadoras y 10 bulldozers llegaron al terreno en la noche del 23 de enero para iniciar la preparación del área donde se montaría el hospital.
El objetivo era tener la unidad lista ya al inicio de la semana siguiente, en una reacción inusual incluso para grandes obras de construcción.

La National Health Commission informa que la construcción se realizó con más de 800 equipos operando simultáneamente y miles de trabajadores actuando en turnos.
Algunos llegaban a dormir solo cuatro horas por día, según el organismo. Por su parte, el China Daily describió que los operarios trabajaron around the clock, es decir, en régimen continuo, sin parar, durante los diez días que separaron la decisión de la entrega del hospital.
Esta movilización inmediata fue esencial porque la obra no podía esperar la secuencia tradicional de una construcción civil. Nivelación del terreno, logística de materiales, montaje y adaptación del lugar avanzaron de forma superpuesta, reduciendo el intervalo entre cada fase y transformando el sitio en una operación sincronizada bajo máxima presión.
La prefabricación acortó etapas y se convirtió en el corazón del montaje del hospital
Uno de los pilares de la velocidad del Huoshenshan fue el uso de módulos prefabricados. Reuters registró que el hospital sería montado con edificaciones prefabricadas, solución que permitiría levantar la estructura con rapidez y a menor costo que una obra hospitalaria convencional.
En lugar de depender de una construcción ejecutada íntegramente en el lugar, el proyecto se apoyó en componentes industrializados y estandarizados, capaces de acelerar el encaje, montaje e instalación.

En la práctica, esto significó cambiar una larga secuencia de obra por una lógica de producción y montaje más directa.
Al adoptar piezas y estructuras listas, Wuhan redujo el tiempo perdido con etapas repetitivas y ganó escala en un momento en que cada día contaba. Fue esta base constructiva, sumada al trabajo continuo, lo que hizo viable entregar una unidad hospitalaria completa en un intervalo tan corto.
El caso de Huoshenshan mostró que la prefabricación no fue un mero detalle técnico, sino uno de los motores centrales de la velocidad.
Sin este modelo, la movilización de miles de obreros y cientos de máquinas probablemente no sería suficiente para acortar tanto el cronograma. La obra se convirtió en un ejemplo extremo de cómo los sistemas industrializados pueden ser decisivos en escenarios de emergencia sanitaria.
Más de 7.500 trabajadores y turnos continuos transformaron la obra en una carrera contra el tiempo
La escala humana de la construcción también fue extraordinaria. El 3 de febrero de 2020, Reuters informó que más de 7.500 trabajadores participaron en el proyecto de Huoshenshan, concluido ese fin de semana para comenzar a recibir pacientes el lunes.
Por su parte, la National Health Commission describió la presencia de miles de obreros y maquinaria pesada actuando sin interrupción, lo que refuerza la dimensión industrial y militarizada del montaje.

El China Daily añade que los trabajadores actuaron día y noche a lo largo de todo el cronograma. Esta operación continua fue determinante porque la urgencia no permitía pausas tradicionales de obra.
En lugar de depender de un horario común, la obra avanzó en bloques sucesivos de trabajo, con iluminación, máquinas y equipos rotando continuamente para cumplir un plazo que parecía imposible para un hospital de este tamaño.
Este tipo de movilización ayuda a explicar por qué Huoshenshan se volvió tan emblemático. No se trataba solo de levantar paredes rápidamente, sino de coordinar mano de obra, logística, materiales y decisión política en una escala rara, comprimiendo en pocos días un cronograma que, en condiciones normales, llevaría mucho más tiempo.
El hospital fue entregado el 2 de febrero y comenzó a recibir pacientes al día siguiente
La entrega se realizó el 2 de febrero de 2020, según la National Health Commission, que informó además que 1.400 profesionales de salud de las fuerzas armadas fueron designados para actuar en el hospital a partir del lunes siguiente.
Reuters informó que la unidad, con 1.000 camas, comenzaría a recibir pacientes el 3 de febrero, justo en el momento en que Wuhan enfrentaba una severa escasez de plazas hospitalarias.
Esta secuencia entre la conclusión de la obra y el inicio de la operación ayuda a medir el nivel de urgencia que rodeaba el proyecto.
No hubo un intervalo largo entre la entrega, instalación y uso. El hospital fue diseñado para entrar en actividad inmediatamente y aliviar la presión sobre las demás unidades de la ciudad, que ya operaban bajo una fuerte sobrecarga en las primeras semanas de la pandemia.
Al convertir camas reales en un plazo tan corto, Huoshenshan pasó a representar más que una obra rápida. Se convirtió en un símbolo del intento de ganar tiempo en un momento en que cada nuevo espacio hospitalario significaba capacidad adicional para aislar, tratar y monitorear a pacientes infectados en un epicentro bajo colapso.
Transmisión en vivo transformó la construcción del hospital en fenómeno digital en China
La construcción de Huoshenshan también adquirió proporciones digitales. El China Daily informó que cámaras de transmisión en vivo fueron instaladas en los sitios de Huoshenshan y Leishenshan, permitiendo que el público siguiera en tiempo real el movimiento de trabajadores, camiones y excavadoras.
En uno de los momentos registrados por el periódico, cerca de 10 millones de personas veían simultáneamente el avance de las obras.
Esta audiencia transformó el sitio en un espectáculo nacional. El periódico relata que muchos espectadores comenzaron a definirse como “supervisores en línea”, siguiendo el progreso de la obra y comentando cada etapa del montaje.
En medio del confinamiento y el avance del brote, la transmisión ayudó a convertir la construcción del hospital en una señal visible de respuesta estatal y de esperanza para parte de la población.
El Huoshenshan, por lo tanto, no fue solo un hospital construido apresuradamente. Fue también un evento público seguido a escala masiva, uniendo ingeniería, crisis sanitaria, presión política y movilización simbólica en torno a una obra que necesitaba estar lista antes de que la realidad hospitalaria de Wuhan empeorara aún más.
Leishenshan amplió la respuesta y mostró que la estrategia no se detuvo en un solo hospital
El Huoshenshan no fue un caso aislado. Reuters informó que China también construía, en paralelo, el Hospital Leishenshan, planeado para 1.600 camas. Por su parte, el China Daily publicó, el 28 de enero de 2020, que Wuhan había anunciado otro hospital de emergencia para aliviar la falta de plazas, mientras las transmisiones en vivo mostraban los dos frentes de obra siendo seguidos por millones de personas.
Esta duplicación de la estrategia refuerza la dimensión del problema enfrentado por Wuhan en aquellos días. El gobierno chino no apostó solo por ampliar hospitales existentes, sino por crear nuevas estructuras dedicadas a la atención de pacientes con Covid-19 en un plazo extremadamente comprimido. El resultado fue un aumento de capacidad hospitalaria en pocos días, algo raro en crisis sanitarias de gran escala.
La experiencia del Huoshenshan quedó marcada justamente por esa combinación de urgencia extrema, industrialización de la obra y coordinación centralizada. Más que un logro visualmente impresionante, el hospital expuso cómo la prefabricación, la logística pesada y el trabajo continuo pueden acortar radicalmente el plazo de una construcción cuando el objetivo es abrir camas lo más rápido posible en medio de una emergencia.
