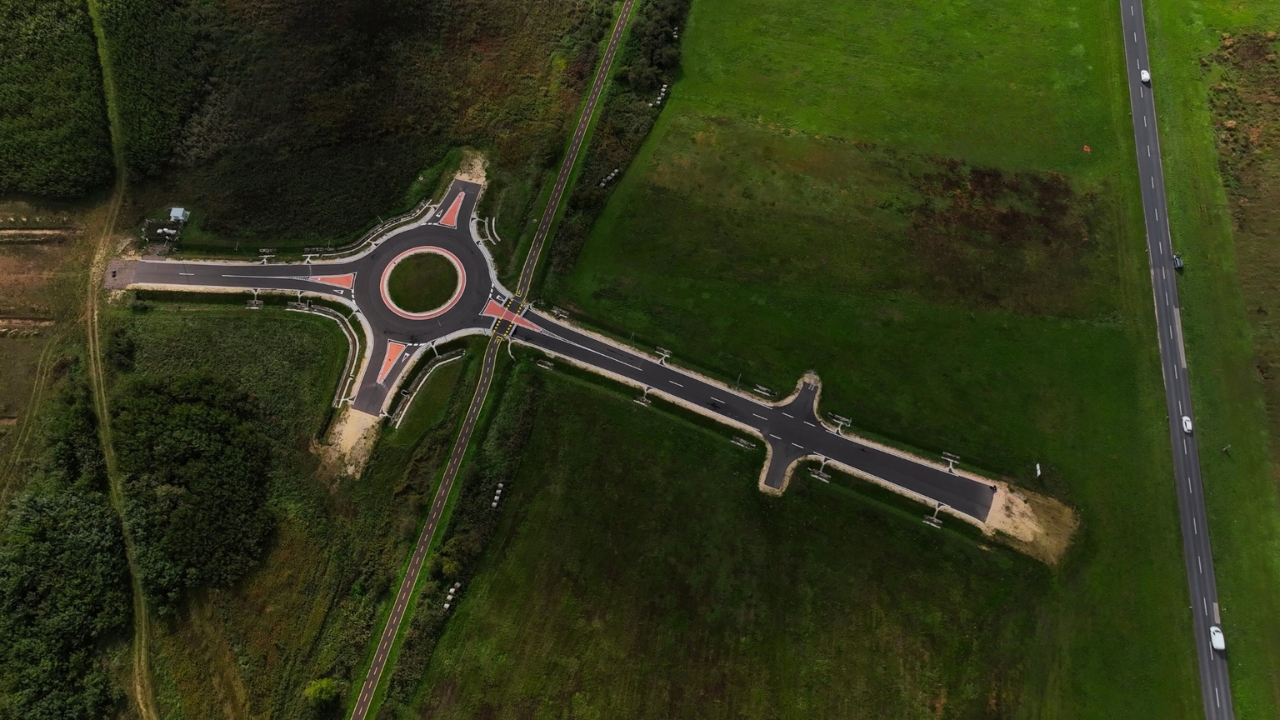

En medio de un campo aparentemente común, entre Zalaegerszeg y Zalaszentiván, en el oeste de Hungría, existe una escena que parece sacada de una sátira política: una rotonda nuevecita, construida con dinero público europeo, rodeada de tierra, maleza y promesas que nunca se materializaron.
Vista desde arriba, parece una anomalía de infraestructura. No hay un flujo intenso de coches, no hay una terminal funcionando, no hay camiones entrando y saliendo. Solo una estructura circular, perfectamente diseñada, esperando un futuro que, hasta ahora, no ha llegado.
La obra se ha convertido en símbolo de un problema mucho mayor: proyectos millonarios anunciados con bombo y platillo, financiados con dinero de la Unión Europea, pero paralizados por retrasos, burocracia y promesas gubernamentales incumplidas.
-
Una tapa de acero de 900 kg desapareció durante una prueba nuclear subterránea en Nevada en 1957 y el físico Brownlee calculó que fue lanzada a 66 km por segundo, pero cree que la tapa se vaporizó antes de llegar al espacio.
-
Jet soviético Yakovlev Yak-40 que fue donado a la USP está completamente abandonado desde hace unos 20 años y tiene hasta nido de pájaro en él.
-
Ganaderos australianos enfrentan un proyecto de Glencore que pretendía almacenar carbono líquido bajo tierra e impiden el avance de un plan visto como una amenaza para el acuífero que sustenta el interior del país.
-
El portaaviones nuclear USS Nimitz, de 332 metros y 100 mil toneladas, llega a Río de Janeiro el 7 de mayo para su último viaje operacional antes de su desactivación, con ejercicios conjuntos con la Marina de Brasil hasta el 14 de mayo.
Una rotonda construida para un megaproyecto que aún no existe

La historia comienza en 2021, cuando se anunció un gran plan logístico para transformar la región en un punto estratégico del transporte de cargas en Europa Central. La empresa Metrans, gigante del sector ferroviario e intermodal, pretendía levantar allí un nuevo centro logístico con terminal de contenedores.
La idea tenía sentido sobre el papel. La terminal permitiría que las cargas provenientes por tren del mar Adriático siguieran con más rapidez por Hungría rumbo a países como Eslovaquia, República Checa y Polonia, sin necesidad de pasar obligatoriamente por Budapest.
Según la propia HHLA, controladora de Metrans, el proyecto preveía una inversión superior a 40 millones de euros, con la expectativa de crear unos 120 empleos e iniciar operaciones en los años siguientes.
Pero había un detalle crucial: para que la terminal funcionara, necesitaba una conexión ferroviaria adecuada. Y fue precisamente esa parte la que lo paralizó todo.
El dinero llegó, la rotonda se terminó… y el resto desapareció
Mientras el centro logístico seguía en el papel, el ayuntamiento local avanzó con la construcción de la vía de acceso y de la famosa rotonda. De acuerdo con el portal de investigación Átlátszó, la obra costó unos 500 millones de florines húngaros, algo en torno a 1,25 millones de euros, utilizando recursos no reembolsables de la Unión Europea.
El problema es que, cuando la rotonda estuvo lista, la terminal de contenedores ni siquiera había empezado a construirse.
El resultado es una imagen poderosa y vergonzosa: una rotonda millonaria en medio de la nada, construida para atender camiones, trenes y contenedores que simplemente no llegaron. La estructura existe, pero su función práctica aún no.
Para los residentes, periodistas y críticos del gobierno, se ha convertido en un retrato perfecto de la mala coordinación entre obras públicas e inversiones privadas. Primero se hizo el acceso. Después, nadie entregó el destino.
La pieza que falta: una línea férrea prometida y atrasada
El verdadero cuello de botella del proyecto es una conexión ferroviaria conocida como vía delta, planeada para permitir que los trenes de carga circulen con más eficiencia por la región de Zalaszentiván. Sin esta estructura, la terminal de Metrans pierde gran parte de su lógica operativa.
Según el periódico húngaro Telex, esta obra ferroviaria aún estaba en fase de licitación, sin una fecha concreta para comenzar. Incluso después de la elección de la empresa responsable, la construcción podría llevar más de dos años.
En la práctica, esto significa que la vía férrea quizás solo funcione alrededor de 2029, en el escenario más optimista. Hasta entonces, la rotonda sigue parada, como una especie de monumento circular al retraso.
Metrans, por su parte, habría indicado que no tiene sentido avanzar con la terminal sin la conexión ferroviaria prometida. Es decir, la inversión privada depende de una obra pública que sigue retrasada.
De promesa logística a atracción extraña
Lo más curioso es que la rotonda no nació como una obra absurda. Formaba parte de un plan real, con objetivos económicos claros. El problema fue la secuencia de los acontecimientos: una parte del proyecto fue entregada, mientras que las estructuras esenciales quedaron atrapadas en promesas y procesos administrativos.
Hoy, la rotonda se ha convertido en una especie de atracción involuntaria. Imágenes aéreas muestran la estructura aislada en el campo, creando la impresión de que alguien diseñó una gran obra vial y luego abandonó todo a su alrededor.
Esta estética de abandono ayudó a que el caso ganara repercusión internacional. La prensa pasó a tratar la construcción como un ejemplo casi perfecto de infraestructura sin destino, una obra lista para un futuro que nunca llega.
En la práctica, se convirtió en más que una rotonda. Se convirtió en un símbolo visual, fácil de entender y difícil de olvidar.
El símbolo de una economía llena de promesas rotas
La historia también cobró fuerza porque toca un tema delicado: el uso de fondos europeos en Hungría. La CNN describió la rotonda como un ejemplo emblemático de una economía marcada por grandes anuncios, obras desconectadas y proyectos que no entregan el impacto prometido.
El caso aparece en medio de críticas más amplias al gobierno de Viktor Orbán, frecuentemente acusado por opositores e instituciones europeas de problemas relacionados con la transparencia, la contratación pública y el uso de recursos comunitarios.
Según el Daily News Hungary, miles de millones de euros en fondos destinados a Hungría siguen bloqueados por la Unión Europea debido a preocupaciones relacionadas con el Estado de derecho, la corrupción y la independencia judicial.
En este contexto, la pequeña rotonda en el campo dejó de ser solo una curiosidad local. Pasó a representar una pregunta incómoda: ¿cuántas obras se inauguran incluso antes de que exista un plan completo para hacerlas funcionar?
¿Un futuro útil o una vergüenza permanente?
Todavía existe la posibilidad de que todo cambie. Si la vía ferroviaria se construye finalmente y la terminal de Metrans se hace realidad, la rotonda podría adquirir el movimiento para el que fue diseñada. Camiones, cargas y trenes podrían transformar ese punto aislado en una pieza importante de la logística regional.
Pero, por ahora, la realidad es otra. La obra sigue allí, conectada a casi nada, rodeada de expectativa frustrada y silencio.
La propia página de Metrans todavía presenta el hub de Zalaegerszeg como parte de sus planes estratégicos, pero los plazos originalmente anunciados ya parecen completamente superados por los retrasos.
Al final, la rotonda húngara se convirtió en una de esas imágenes que dicen más que cualquier discurso. Muestra cómo una obra puede ser técnicamente correcta, visualmente impecable y, al mismo tiempo, totalmente inútil cuando falta una planificación real.
Por ahora, sigue allí: una rotonda fantasma, millonaria, aislada y esperando que alguien finalmente construya el camino hacia donde debería llevar.
