Transformación de la Serra das Araras gana ritmo acelerado y revela bastidores de una de las obras rodoviarias más complejas del país, marcada por viaductos gigantes, cortes de roca y ingeniería continua en plena operación de la Dutra.

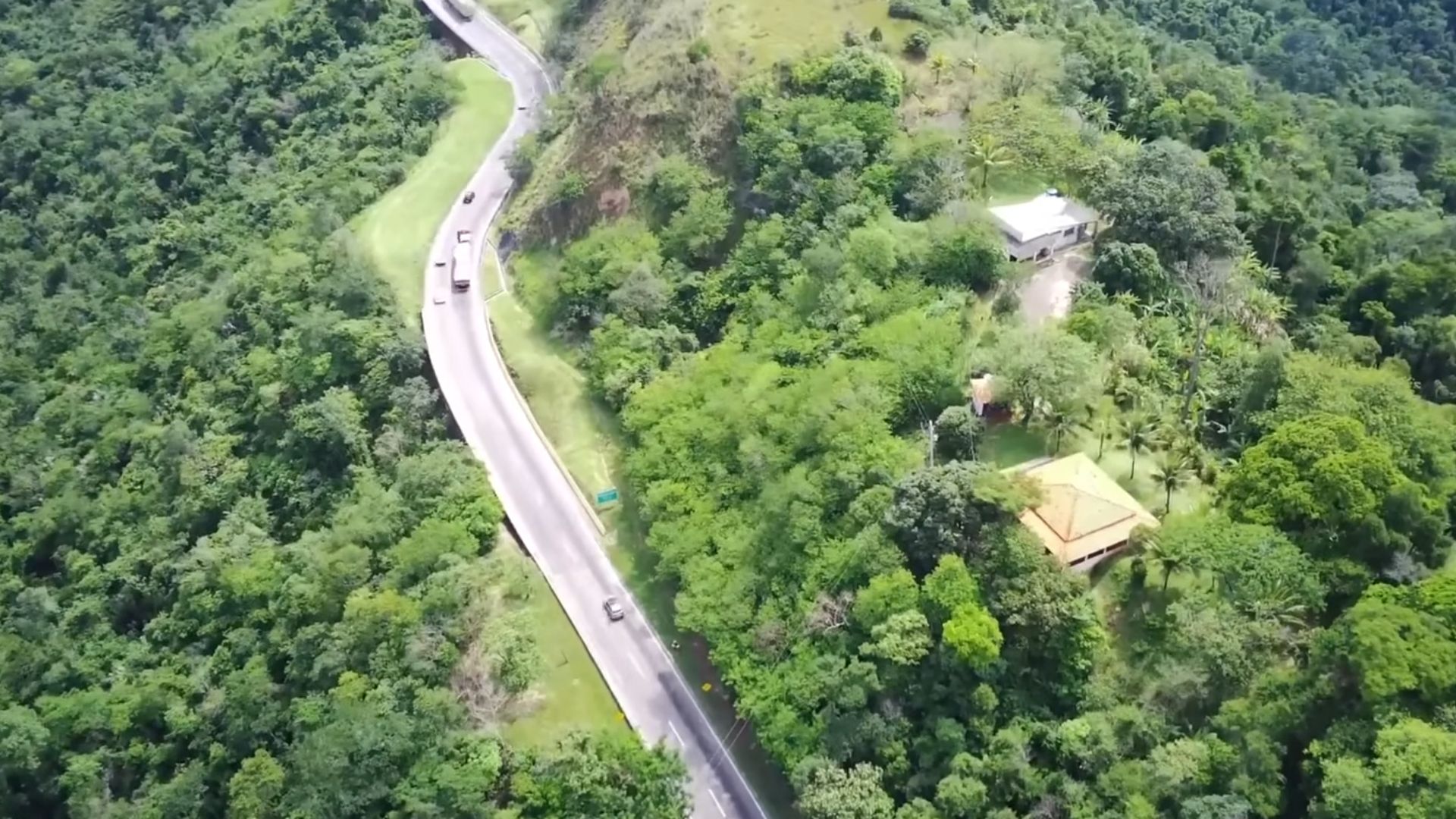

Entre São Paulo y Río de Janeiro, un trecho de sierra de apenas 16 kilómetros concentra parte de los mayores desafíos de seguridad y logística de la principal conexión rodoviaria entre las dos capitales.
Es en la Serra das Araras, en la Via Dutra (BR-116), entre Piraí y Paracambi, en el sur de Río de Janeiro, donde está en curso una de las obras de infraestructura más esperadas del país: la reconstrucción completa del trazado, con ocho carriles, 24 viaductos y una inversión de R$ 1,5 mil millones.
Hoy, la sierra funciona como un embudo.
-
En lugar de esperar meses por obras, la Ecocapsule transforma una cápsula metálica en una microcasa off-grid con energía solar, baño con ducha, cocina compacta y sistema propio para vivir lejos de la red eléctrica.
-
Fin del ladrillo: nuevo sistema de pared hace la obra más rápida y reduce mucho el desperdicio en la obra al cortar las pérdidas de materiales del 25% a menos del 5% y levantar paredes listas en solo 24 horas sin roturas ni escombros excesivos.
-
Un albañil no se contuvo y creó una escalera comparable a una obra de arte, con estructura plisada de hormigón armado, encofrado milimétrico, armadura reforzada con acero y apuntalamiento de eucalipto que transformaron un simple acceso entre pisos en un impresionante punto destacado de la casa.
-
Sistema barato mezcla mallas de gallinero y mortero para construir casas redondas superresistentes con la mitad del material, paredes de solo 3 cm, alta resistencia contra la corrosión y estructuras curvas inspiradas en la técnica creada por el ingeniero Pier Luigi Nervi.
La carretera necesita vencer un desnivel de aproximadamente 377 a 400 metros en pocos minutos, en un trazado sinuoso, con curvas cerradas y largos declives.
El proyecto original, de 1928, fue pensado para un Brasil con menos vehículos, camiones más pequeños y velocidades más bajas.
El flujo actual gira en torno de 390 mil vehículos por mes, de los cuales 36% son camiones de carga.
Serra das Araras y el histórico cuello de botella en el eje Río–São Paulo

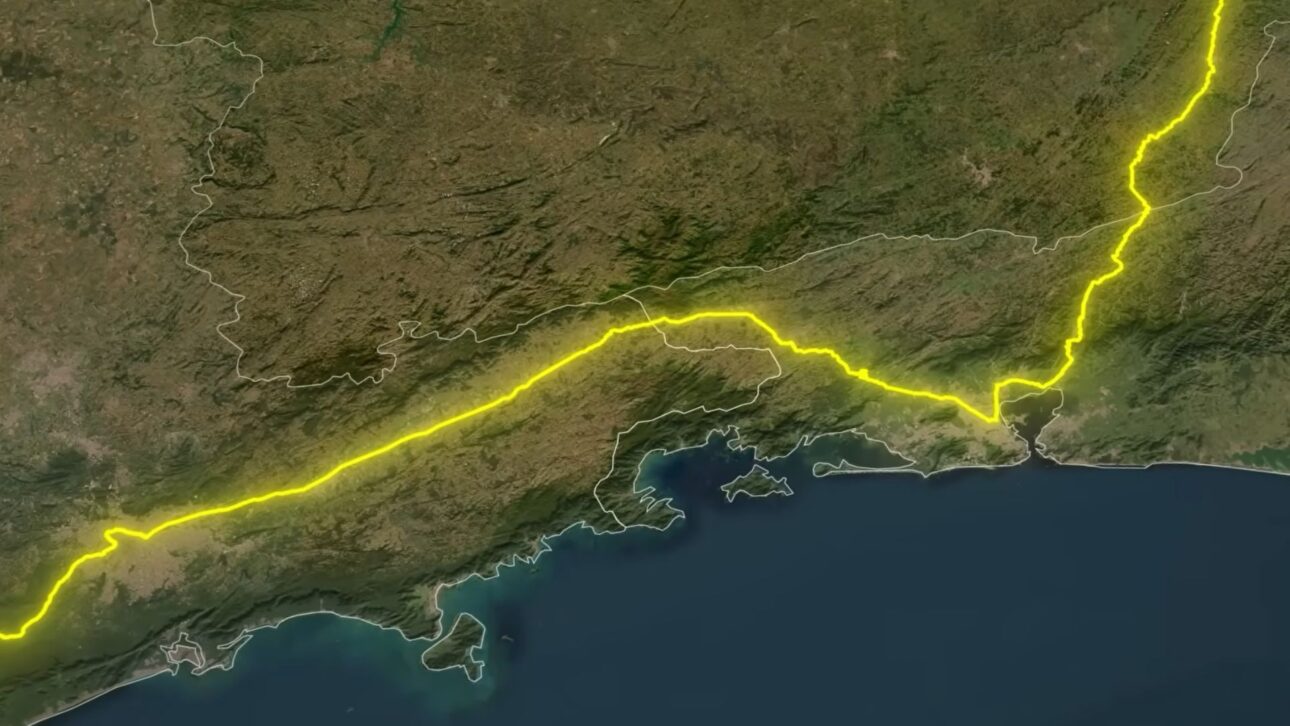

La Serra das Araras está ubicada exactamente en el eje de la Dutra, uniendo dos de las mayores regiones metropolitanas del país.
El trecho en obras se extiende del km 225 al km 233, con cerca de ocho kilómetros en subida y ocho en bajada.

Desde el siglo pasado, el trazado funciona como carretera de montaña clásica.
La pista mantiene dos carriles en subida y dos en bajada, con curvas pronunciadas y fuerte declive.
En la práctica, tractores articulados, bitrenes y autobuses comparten espacio con vehículos ligeros en un diseño concebido para otro volumen de tráfico.
El impacto aparece en las estadísticas.
En 2024, el promedio divulgado por la concesionaria indicaba 22 accidentes mensuales en la sierra.
En 2025, la Policía Rodoviaria Federal registró 34 accidentes y siete vuelcos solo en el primer semestre, en el trecho de Piraí.
Qué prevé el nuevo proyecto de la Serra das Araras
Con la nueva concesión de la Dutra, administrada por la RioSP, la duplicación y modernización de la Serra das Araras se convirtió en la obra ancla del contrato.
La inversión total es de R$ 1,5 mil millones, confirmado por el Ministerio de Transportes y la concesionaria.
La sierra contará con ocho carriles de circulación, cuatro por sentido, con acotamientos y franjas de seguridad.
Se construirán 24 nuevos viaductos, sumando cerca de 4,5 kilómetros de extensión, además de dos rampas de escape para camiones.
También se incluirán en el proyecto tres pasarelas, ocho paradas de autobús, 93 estructuras de contención y una vía marginal en sentido São Paulo.

El rediseño prevé aún una nueva pista de subida, mientras que la actual será readecuada para operar como pista de bajada.
Así, cada sentido tendrá trazado independiente y actualizado.
Terraplenagem, desmontes y contenções na engenharia da nova serra

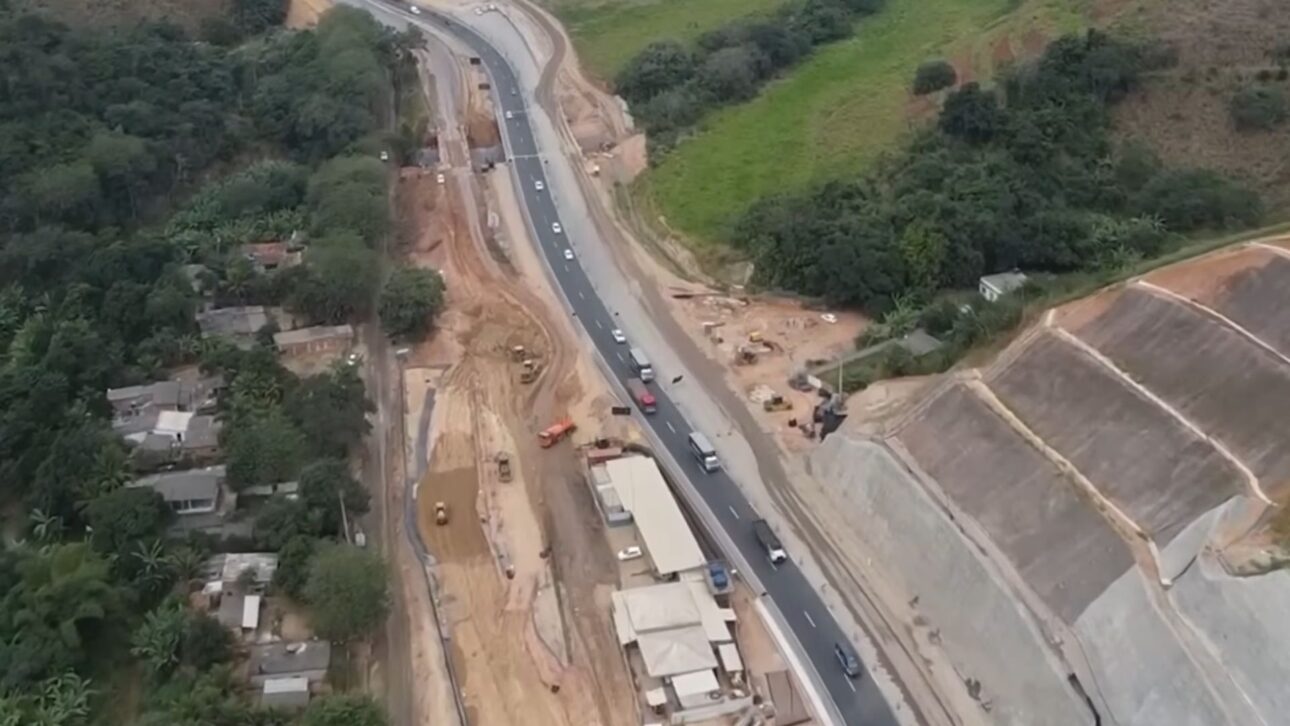

La obra combina terraplenagem pesada y desmontes sucesivos de roca.

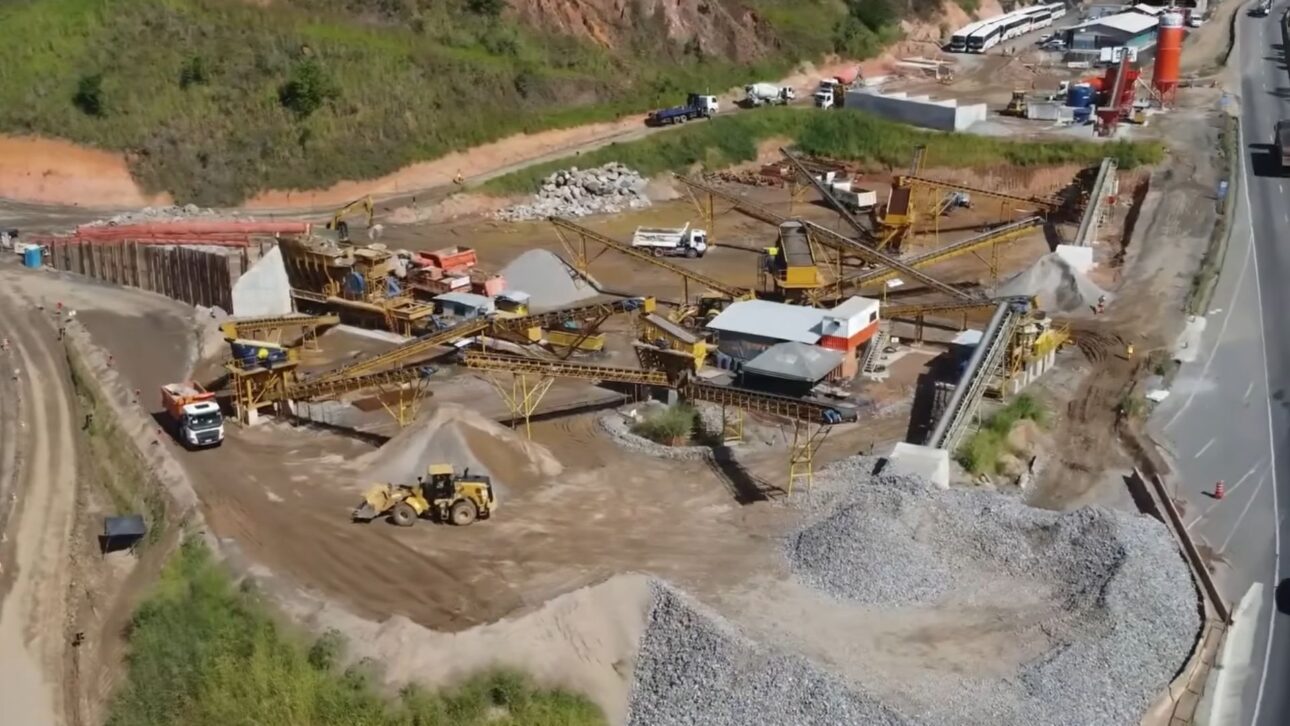

Se ejecutará cerca de 600 mil metros cúbicos de desmontes, reaprovechados en aterros y bases de pavimento.
Cada detonación requiere bloqueos temporales de la pista de subida, en ventanas controladas.
Este proceso implica coordinación entre el Centro de Control Operacional de la RioSP y la Policía Rodoviaria Federal.
Otra frente importante es la estabilización de laderas.
El proyecto prevé casi 70 mil metros cuadrados de áreas protegidas con suelo grampeado, cortinas atirantadas, gabiões y muros estructurales.
En los valles más profundos, surgen los nuevos viadutos.
Para elevar estas estructuras y demás obras especiales, se utilizarán 129 mil metros cúbicos de concreto y 16,5 millones de kilos de acero, material suficiente para transformar miles de autos populares en pilares y vigas.
Drenaje, medio ambiente y tecnología
En una región de relieve accidentado y lluvias intensas, el drenaje es decisivo.
La nueva sierra incluye canales, cunetas profundas, bocas de lobo, tuberías celulares y cajas de contención para cargas peligrosas.

Estos sistemas evitan erosiones y protegen ríos y suelo en caso de accidentes con camiones.
El proyecto ambiental añade pasajes de fauna, uso de asfalto de goma y asfalto reciclado, reaprovechamiento de roca y programas de manejo y compensación de vegetación.
Sobre toda esta estructura, vendrá la capa tecnológica.
La nueva vía tendrá iluminación LED en el 100% del trecho, cámaras de detención automática de incidentes, paneles de mensaje variable e integración continua con el centro de control de la concesionaria.
Cronograma, marcos y avance de la duplicación
Las obras comenzaron en abril de 2024. En abril de 2025, el avance registrado fue de 25%.
El contrato prevé entrega de la nueva pista de subida en 2028 y de la pista de bajada en 2029.
La concesionaria indica la posibilidad de anticipación, con conclusión hasta 2027.
Un hito ocurrió con la liberación del primer viaducto de la nueva sierra, en mayo de 2025, que permitió implantar un desvío de 650 metros para liberar espacio para el ensanchamiento y nuevas obras especiales.
Hoy, la obra cuenta con decenas de frentes simultáneas, operando en dos turnos, al lado de un tráfico intenso que incluye cargas responsables por parte significativa del PIB brasileño.
Impacto en la fluidez, seguridad y economía

Con la conclusión de las nuevas pistas, la velocidad máxima en el trecho pasará de 40 km/h a 80 km/h en subida y en bajada.
Estudios indican un potencial de reducción de hasta 25% en el tiempo de recorrido en subida y 50% en bajada.
En el corredor que recibe 390 mil vehículos mensuales, cada minuto ganado representa un aumento de productividad para la industria, el agronegocio, el comercio y los servicios.
La obra debe beneficiar directamente a los residentes de la Baixada Fluminense, del Sur Fluminense, de la región metropolitana de Río y de diversas ciudades paulistas conectadas a la Dutra.
A pesar del avance, el trecho aún registra accidentes involucrando vehículos pesados, algunos con interdicciones totales.
La expectativa es que el nuevo trazado reduzca estos índices de forma consistente.
