Con 53,85 km de extensión, este túnel ferroviario llevó 24 años y US$ 3,6 mil millones para ser concluido, conectando Honshu y Hokkaido en una obra monumental de ingeniería

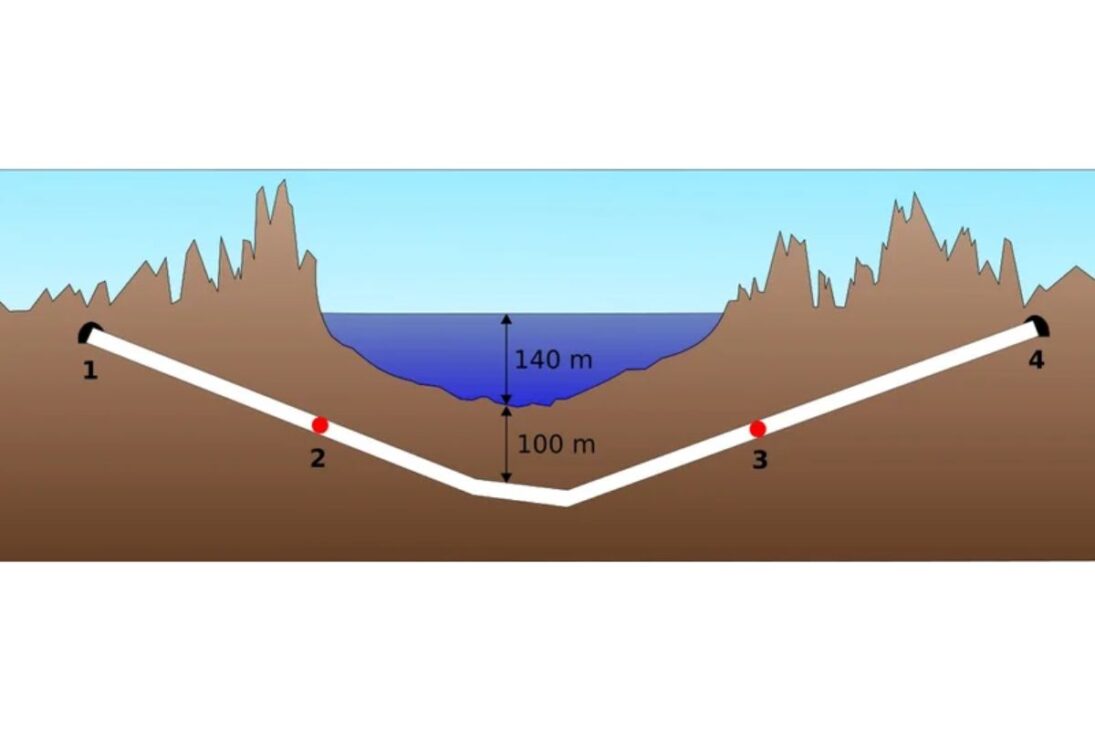

En 1988, Japón inauguró una de las mayores realizaciones de su historia moderna: un túnel ferroviario de 53,85 kilómetros que conecta las islas de Honshu y Hokkaido, cruzando el estrecho de Tsugaru a hasta 240 metros por debajo del nivel del mar. La construcción, iniciada tras décadas de estudios y tragedias marítimas, fue concebida como una respuesta directa a la vulnerabilidad de los ferris, que hasta entonces hacían el transporte entre las islas.
La vía subterránea llevó 24 años para ser concluida, movilizó 1,5 millones de trabajadores y consumió cerca de US$ 3,6 mil millones. Cuando fue abierta, se convirtió en el túnel ferroviario más largo del mundo, título que mantuvo durante 28 años hasta la inauguración del Túnel de Base de San Gotardo, en Suiza, en 2016.
Del desastre marítimo a la necesidad de una solución segura

El proyecto del túnel ferroviario Seikan nació de una catástrofe. En 1954, el huracán Marie provocó el naufragio de cinco ferris que cruzaban el estrecho de Tsugaru, resultando en 1.430 muertes.
-
Familia vive desde hace más de 50 años sin energía eléctrica y agua corriente en casa en el sur de Minas, a 10 minutos de la ciudad, improvisando luz, baño y agua mientras enfrenta la falta de recursos básicos y espera la regularización de la propiedad.
-
Crianças de los años 1980 y 1990 que pasaban horas jugando en la calle hasta que oscurecía desarrollaron naturalmente una inteligencia espacial que hoy se ha convertido en tema de cursos caros, entrenamientos cognitivos y métodos modernos de aprendizaje infantil y adulto.
-
Sin bombas, sin energía eléctrica y sin perforar el suelo, aldeas en el suroeste de Marruecos han descubierto cómo extraer agua directamente del aire usando solo redes de polímero, viento y la humedad del Atlántico en pleno avance del desierto.
-
Hijo de brasileño, joven de 20 años desafía presión extrema, conquista mundial del rodeo y gana premio millonario de casi R$ 5 millones.
El episodio llevó al gobierno japonés y a la compañía Japanese National Railways a buscar una alternativa más estable y resistente a las condiciones climáticas extremas.
Los primeros estudios técnicos comenzaron en 1955 y, casi una década después, en 1964, las excavaciones iniciales dieron comienzo al megaproyecto.
La obra enfrentó innumerables desafíos geológicos, inundaciones y deslizamientos, que culminaron en la muerte de 34 trabajadores, reforzando el carácter heroico del emprendimiento.
Una obra que mezcló persistencia, tecnología y riesgo económico
El túnel Seikan es una estructura híbrida de ingeniería, compuesta por 23,3 km de tramo submarino y el resto en zonas excavadas en el suelo rocoso.
El proyecto fue un hito de la ingeniería japonesa, empleando tecnologías avanzadas de ventilación, drenaje y monitoreo sísmico que hasta hoy sirven de referencia para construcciones subterráneas.
A pesar del éxito técnico, el túnel ferroviario tuvo un costo muy superior al previsto y fue inaugurado en un momento en que el transporte aéreo doméstico se volvía más rápido y accesible.
La infraestructura, planeada para revolucionar el transporte de pasajeros, acabó convirtiéndose en más relevante para el transporte de cargas, que todavía hoy depende fuertemente de esta conexión subterránea.
El túnel ferroviario como lección sobre megaproyectos y tiempo
El Seikan es frecuentemente citado como un ejemplo clásico de megaproyecto afectado por el cambio tecnológico.
Cuando comenzaron los primeros estudios, el avión era un medio caro y limitado.
No obstante, en las décadas siguientes, la aviación comercial se expandió rápidamente, ofreciendo vuelos entre Honshu y Hokkaido en poco más de una hora, una ventaja que el tren no podría igualar.
Aun así, el túnel ferroviario sigue siendo vital para el transporte de mercancías, especialmente durante tormentas y periodos de clima severo, cuando el tráfico aéreo y marítimo se interrumpe.
El caso muestra cómo las premisas económicas y logísticas de una obra de décadas pueden ser transformadas antes incluso de la conclusión, un riesgo que continúa presente en grandes proyectos de infraestructura en todo el mundo.
Legado, operación actual y futuro de la conexión subterránea
Más de tres décadas después de su inauguración, el túnel ferroviario Seikan continúa activo, recibiendo alrededor de 50 trenes de carga y 30 trenes bala por día.
El cruce completo lleva en promedio 55 minutos, conectando economías regionales y fortaleciendo el comercio interno japonés.
Hay planes para ampliar la línea hasta 2030, permitiendo que el tren bala llegue a la ciudad de Sapporo, capital de Hokkaido.
Esta expansión pretende revitalizar el papel del túnel, integrándolo en un corredor de alta velocidad que une el norte y el sur de Japón, demostrando que incluso una obra nacida en otra era puede continuar siendo relevante en un nuevo ciclo tecnológico.
El túnel ferroviario Seikan es más que un logro de ingeniería: es un recordatorio de cómo el tiempo, la tecnología y la economía moldean el destino de las grandes obras humanas.
