Proyecto ferroviario en el Nordeste, anunciado en 2006, enfrentó paralizaciones y escándalos, pero volvió a avanzar con obras activas, inversiones millonarias y expectativa de transformar la economía regional con nuevos rieles y conexión estratégica a puertos.
Una promesa hecha en 2006 en el sertão nordestino parecía destinada al olvido.
Anunciada como la ferrovía que cambiaría la economía de la región, la Transnordestina pasó años marcada por obras paralizadas, miles de millones de reales desperdiciados y sucesivas postergaciones.
Hoy, casi dos décadas después, máquinas volvieron a operar, se reanudaron las inversiones y el proyecto comienza a salir del papel.
-
Estado da logística 2026 abre questionário en Brasil para mapear tecnología, electrificación, sostenibilidad y cuellos de botella de la logística en América Latina
-
Mientras que la Marina estadounidense todavía dependió durante décadas de los misiles subsónicos Harpoon y Tomahawk para el combate naval, la Fuerza Aérea de los EE. UU. reactivó el 12 de mayo de 2026 el programa del AGM-183A ARRW en versión antibuque capaz de hacer desaparecer un portaaviones clase Nimitz en minutos.
-
Enquanto células combustíveis comerciais de hidrogênio não passam de 80 grados Celsius por exigir agua líquida en las membranas, investigadores de la Monash University hacen el 18 de mayo una membrana ultrafina a base de grafeno y nitruro de boro funcionar a 250 grados Celsius sin necesitar agua.
-
Enquanto Boeing e Lockheed investem bilhões em motores turbofan mais eficientes, la startup texana CycloKinetics revela un combustible líquido sintético que aumenta el alcance de aviones, misiles y cohetes en un 32 por ciento solo cambiando el tanque sin cambiar la turbina.
Según explicó el ingeniero responsable del canal EngeZone, que detalló la trayectoria de la obra en un vídeo publicado en 2025, la ferrovía nunca estuvo tan cerca de convertirse en realidad.
¿Pero cómo un proyecto tantas veces señalado como fallido ganó nuevo ímpetu?
Origen y primeras promesas

La idea de crear una ferrovía en el Nordeste surgió aún a fines de los años 1990, dentro del plan de modernización de la red ferroviaria nacional.
No obstante, fue solo en 2006 que el proyecto recibió luz verde.
Durante una ceremonia en Ceará, el entonces presidente Luiz Inácio Lula da Silva anunció la construcción de la Transnordestina, que debería conectar el interior de Piauí, Ceará y Pernambuco a los puertos de Suape y Pecém.
Como destacó EngeZone, el objetivo era claro: reducir costos logísticos, acelerar la salida de la producción agrícola y mineral e insertar al Nordeste de forma más competitiva en el mercado global.
En papel, serían más de 1.700 km de rieles, una obra considerada estratégica para el agronegocio y la minería.
Años de paralizaciones y escándalos
La realidad, sin embargo, fue diferente.
Ya en 2008, dos años después del inicio de las obras, el presupuesto saltó de R$ 4,5 mil millones a R$ 5,4 mil millones, mientras que menos del 6% del proyecto había sido concluido.

El canal recuerda que la ferrovía pronto se convirtió en sinónimo de frustración: paralizaciones constantes, fallas en el licenciamiento ambiental, transferencias irregulares y mala gestión financiera marcaron la década siguiente.
Los plazos fueron movidos de 2010 a 2013, luego a 2016.
En 2017, el Tribunal de Cuentas de la Unión suspendió las transferencias federales, y la Agencia Nacional de Transportes Terrestres llegó a considerar la revocación de la concesión.
Lo que debería ser un corredor logístico se transformó en un símbolo de desperdicio de recursos públicos.
Reestructuración y nuevo ímpetu
El escenario comenzó a cambiar en 2022, cuando el gobierno federal decidió reestructurar la obra.
Según el vídeo de EngeZone, la exclusión del tramo entre Salgueiro y Suape, considerado inviable, marcó un punto de inflexión.
A partir de allí, la prioridad pasó a ser la llamada Fase 1, que conecta Eliseu Martins (PI) al Puerto de Pecém (CE).
Al año siguiente, este tramo volvió a ser incluido en el Nuevo PAC, abriendo la posibilidad de reanudación futura de la conexión hasta Pernambuco.
“La reestructuración trajo un nuevo cronograma, contratos actualizados y atrajo inversiones públicas y privadas”, observó el ingeniero en el canal.

Avances en los rieles

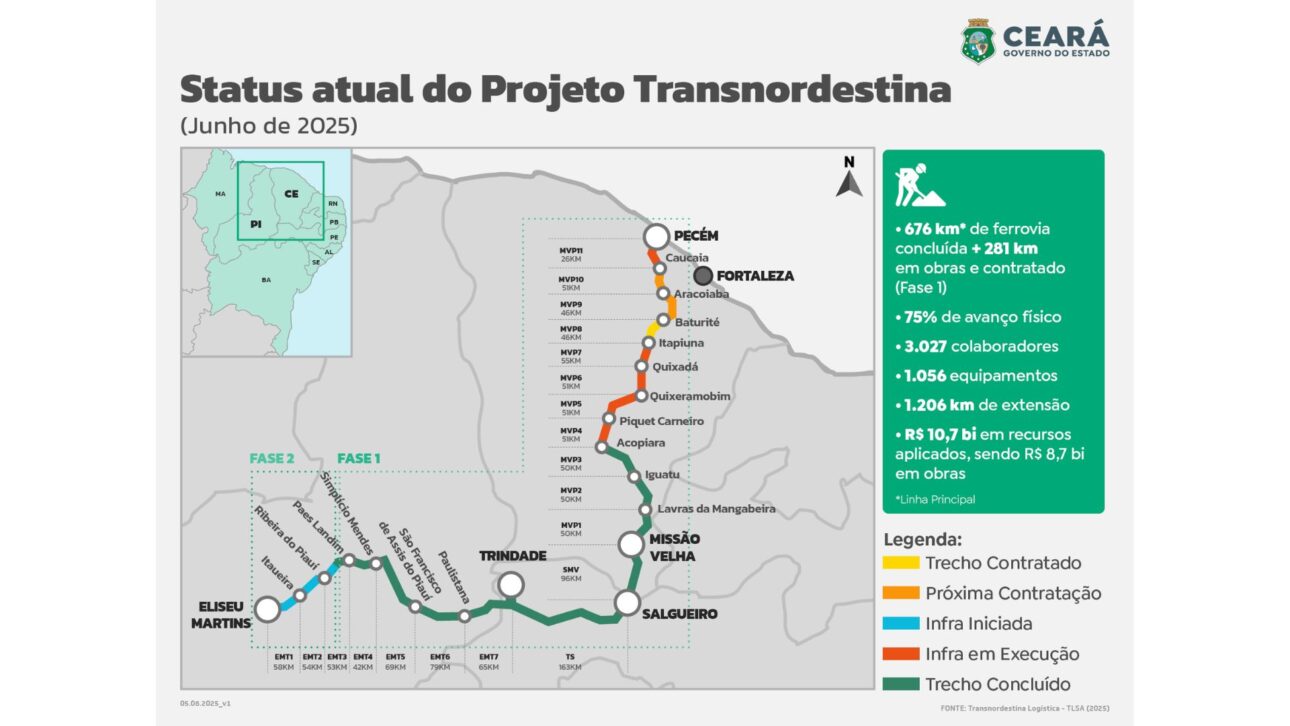

En julio de 2025, el Ministerio de Transportes informó que 75% de la Fase 1 ya estaba concluida. Son 676 km de rieles listos, equivalentes a tres cuartos de la extensión prioritaria.

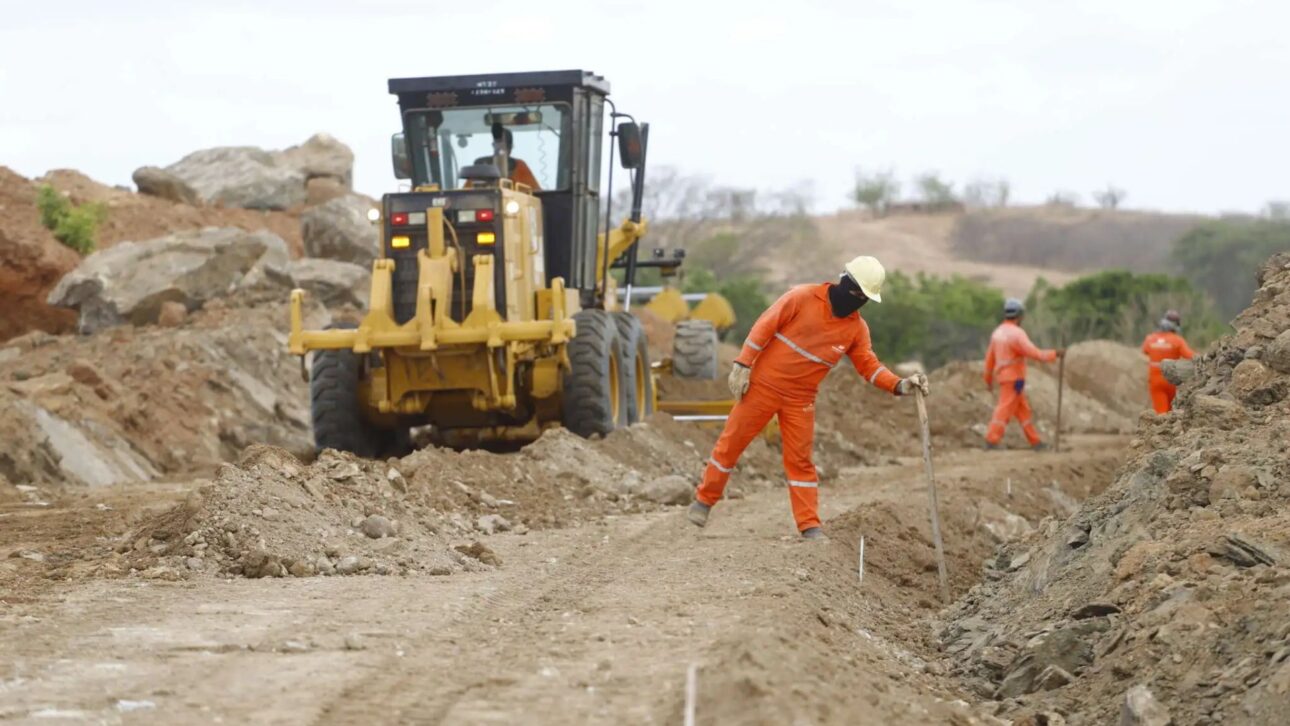

Hoy, máquinas trabajan en diversos tramos, y la obra emplea más de cuatro mil personas.
Según EngeZone, la ferrovía utiliza tecnología de soldadura continua, que reduce el desgaste y aumenta la durabilidad de la vía.
Esto permitirá transportar hasta 30 millones de toneladas por año, volumen compatible con la producción agrícola de Matopiba — región que abarca Maranhão, Tocantins, Piauí y Bahia.
La ancho de vía de 1,6 metro, otro diferencial técnico, garantiza estabilidad para cargas pesadas y facilita futuras integraciones con otras ferrovías.
Entre los lotes en ejecución, se destacan:
- El tramo de 46 km entre Quixadá y Baturité, en Ceará, que recibe R$ 1 mil millones del Fondo de Desarrollo del Nordeste.
- El lote de 26 km que conecta el municipio de Caucaia al Puerto de Pecém, considerado estratégico por completar la conexión con el terminal portuario.
Impactos económicos y sociales
El gobierno federal anunció, en 2025, un aporte extra de R$ 1,4 mil millones para acelerar la entrega parcial de la ferrovía aún este año.
El presupuesto total ya supera R$ 15 mil millones, de los cuales más de R$ 4 mil millones fueron contratados tras la reestructuración.
Como destacó el canal EngeZone, la expectativa es reducir en hasta 40% el trayecto de la producción agrícola y disminuir el costo del flete en más de 30%.
Además de granos como soja y maíz, la ferrovía transportará combustibles, cemento y cal.
Los beneficios también incluyen menor dependencia del transporte por carretera, reducción del tráfico pesado en las carreteras y disminución en las emisiones de carbono.
La creación de terminales intermodales a lo largo de la línea tiene el potencial de atraer nuevas inversiones y transformar la economía de municipios que antes estaban fuera de los grandes corredores logísticos.
Próximos pasos de la Transnordestina
Aún en 2025, debe entrar en operación experimental el tramo entre Bela Vista (PI) e Iguatu (CE), transportando granos en carácter comisionado.
La previsión es que toda la Fase 1, con 1.040 km, esté concluida hasta finales de 2027.
Según EngeZone, el gobierno también ya determinó nuevos estudios para evaluar la futura concesión del tramo Salgueiro–Suape.
Otra propuesta en análisis es la construcción de un ramal hasta Puerto Franco (MA), lo que permitiría la conexión con la Ferrovia Norte-Sul.
Después de casi veinte años de retrasos e incertidumbres, la Transnordestina vuelve a ser vista como pieza clave para transformar al Nordeste en un polo exportador.
Pero la pregunta permanece: ¿será que, esta vez, la ferrovía podrá mantener el ritmo hasta el final y consolidarse como vector de desarrollo regional?

-
