Después de décadas de inundaciones, lodo y calles intransitables, Joinville recibió del Instituto del Medio Ambiente un dictamen técnico favorable a la macrodrenaje del río Itaum-Açu, pero la Licencia Ambiental Previa sigue sin emisión formal, atrapada en tasas, minuta, validaciones y firmas internas, según el propio IMA en la zona Sur, donde hay inundaciones.
Joinville ha llegado a una etapa rara en el proyecto de macrodrenaje del río Itaum-Açu: el IMA concluyó el análisis de la solicitud de Licencia Ambiental Previa y emitió un dictamen técnico favorable, pero la autorización aún no ha salido del papel. Es el tipo de avance que parece definitivo y, al mismo tiempo, expone el cuello de botella administrativo que mantiene el plan atado a trámites internos.
La Alcaldía llevó el tema al debate público en una audiencia realizada en octubre de 2025, cuando se presentaron el estudio y el informe de impacto ambiental. El problema es antiguo, cotidiano y costoso para quienes viven en la zona Sur, donde las inundaciones aún se enfrentan con acciones paliativas, como la limpieza de ríos, zanjas y desagües, sin garantizar que la próxima lluvia intensa no repita la historia.
Dictamen favorable del IMA y lo que falta para la Licencia Ambiental Previa

El Instituto del Medio Ambiente de Santa Catarina afirma que, después del dictamen técnico favorable, quedan etapas administrativas para la emisión de la Licencia Ambiental Previa.
-
China enterrará 770 mil km de tuberías urbanas entre 2026 y 2030 en un plan multimillonario que apunta a inundaciones, redes antiguas y ciudades más seguras.
-
¿Y si un rascacielos pudiera llegar casi listo al terreno? Singapur prepara torres prefabricadas de 56 pisos, 200 metros de altura y módulos completos para desafiar la construcción tradicional.
-
Edificios comerciales vaciados por el trabajo remoto entran en la mira de Australia, que quiere transformar oficinas sin uso en apartamentos para aliviar la falta de viviendas.
-
Cabaña de apenas 20 m² construida sobre un viñedo funciona sin conexión a la red eléctrica, acomoda un dormitorio, cocina y bodega completos y exhibe en el techo una réplica de la huella dejada en la Luna por el astronauta Eugene Cernan en 1972.
Entre ellas están la generación y el pago de las tasas de análisis, la elaboración de la minuta de la licencia y trámites internos de validación y firmas. En la práctica, la discusión salió del campo del «si es posible» y entró en el «cuándo se desbloqueará».
Del lado de Joinville, la Alcaldía confirma que recibió el dictamen favorable, pero también enfatiza que la Licencia Ambiental Previa aún no ha sido liberada.
Es un detalle que suele pasarse por alto fuera de las noticias técnicas: un dictamen no es una licencia, y la diferencia entre ambos puede significar meses de espera para una región que ya ha vivido durante décadas con calles cubiertas de lodo o simplemente intransitables después de episodios de lluvia intensa.
El área de 24,64 km² en el radar y la lógica de la subcuenca

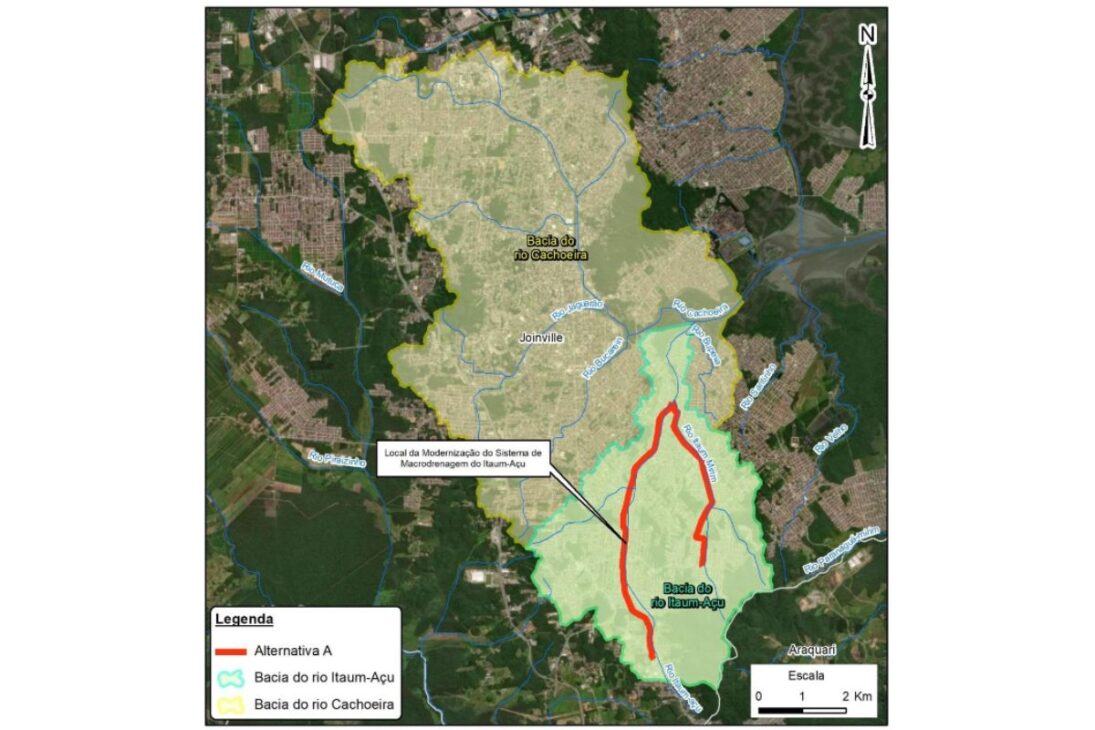

El informe de impacto ambiental presentado por la Alcaldía delimita el recorte de las intervenciones en alrededor de 24,64 km², en la porción sur de la cuenca del río Cachoeira.
Dentro de este conjunto, el río Itaum-Açu aparece como la principal subcuenca contributiva, en una zona de alta concentración urbana y con un historial de inundaciones que se repiten en diferentes barrios, año tras año.
El diseño del proyecto combina obras de micro y macrodrenaje y pavimentación, con el objetivo de reducir inundaciones y reorganizar el desagüe en áreas donde el canal y sus márgenes no pueden manejar el volumen de agua en determinados períodos.
Es un cambio de escala con respecto a las medidas inmediatistas, porque toca la estructura del sistema y no solo el mantenimiento de lo que ya existe.
Un río de 10,32 km bajo influencia de mareas y manglares
El río Itaum-Açu tiene aproximadamente 10,32 kilómetros de extensión y fluye de sur a norte, desde la cabecera cercana a la calle Waldemiro José Borges hasta la desembocadura en el río Cachoeira.
Este tramo final está influenciado directamente por el régimen de mareas, un factor que complica el comportamiento del agua y ayuda a explicar por qué determinadas áreas se inundan incluso cuando la lluvia no parece extraordinaria.
El estudio señala también que la presencia de manglares en la cuenca aumenta la susceptibilidad a inundaciones en períodos de marea alta.
Cuando lluvia y marea se encuentran en el peor momento, el sistema se presiona en dos sentidos, y el impacto aparece primero en las calles, terrenos y casas que se encuentran en los puntos más bajos.
El historial de inundaciones y el límite de las soluciones paliativas
Joinville ya ha acostumbrado a parte de la ciudad a convivir con la rutina de limpiar zanjas, desobstruir desagües y retirar sedimentos como estrategia de contención.
Este tipo de acción es útil para reducir efectos inmediatos, pero no resuelve lo que está detrás de las inundaciones en la subcuenca del río Itaum-Açu, que vuelve a desbordarse en diferentes eventos de lluvia.
En los últimos años, barrios como Itaum, Fátima, Petrópolis y Guanabara aparecen entre los más afectados.
Para mucha gente, el problema no es solo la inundación en sí, sino la secuencia que viene después: lodo, pérdida de movilidad, riesgo a inmuebles, desgaste en el comercio local y la sensación de que cada lluvia vuelve a plantear la misma pregunta sobre responsabilidad y prioridad.
Presión de los vecinos, AMAI y lo que está en juego en la decisión final
Los residentes y la AMAI, Asociación de Vecinos y Amigos del Itaum, defienden un plan integrado y continuo de prevención, con coordinación entre la Alcaldía y subprefecturas.
La exigencia es por medidas estructurales y coordinadas que reduzcan de forma efectiva los impactos de las inundaciones y traigan previsibilidad para quienes viven y trabajan en la zona Sur de Joinville.
Con el dictamen del IMA ya emitido, el enfoque se desplaza hacia el rito de emisión de la Licencia Ambiental Previa y hacia la capacidad de la administración municipal de llevar adelante los próximos pasos sin nuevas interrupciones.
El punto sensible es político y técnico al mismo tiempo, porque un retraso en esta fase puede posponer decisiones de ingeniería y presupuesto para otro ciclo, mientras el agua sigue llegando primero.
Joinville tiene, ahora, un proyecto que se acerca al corazón del problema y un dictamen favorable que señala viabilidad ambiental, pero aún tropieza con lo que suele ser invisible al público, la maquinaria burocrática que separa análisis de autorización.
La pregunta que queda es simple y incómoda: ¿cuánto tiempo puede llevar que una Licencia Ambiental Previa salga cuando la ciudad ya conoce el costo de esperar?
Para quienes viven en Joinville, ¿qué pesa más a la hora de exigir una solución para el río Itaum-Açu: obras de macrodrenaje que cambian el sistema o acciones rápidas que alivian la próxima inundación? Y, en su calle, ¿cuál fue el episodio de lluvia que dejó claro que la ciudad llegó al límite?
